旧キャトル店舗解体工事の進捗状況

更新日:2026年11月09日

ページID : 10353

旧キャトル店舗を解体します

現行の耐震基準を満たしておらず、外壁等の落下により危険な状態にある、

旧キャトルの店舗棟の解体を実施します。

工事期間中は、騒音や振動、工事車両の通行などでご不便をおかけしますが、安全と環境に最大限配慮して進めてまいります。

ご理解とご協力をお願い申し上げます。

工事の概要

工事の概要
工事名 旧キャトル店舗解体工事
工期

令和7年10月1日 ~ 令和8年11月24日(当初)

令和7年10月1日 ~ 令和9年1月18日(変更後)

施工業者 陸中建設株式会社

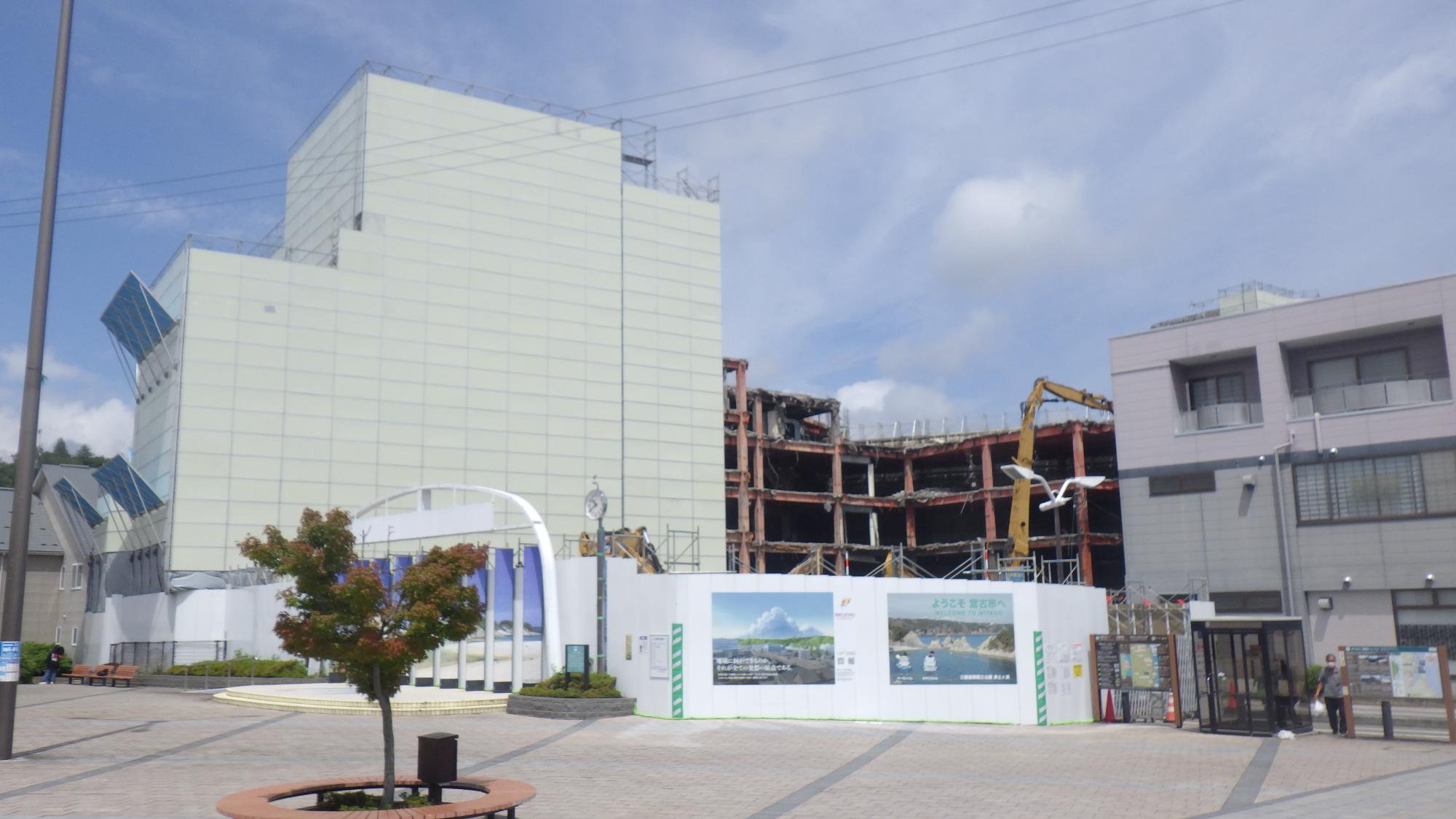

工事の範囲

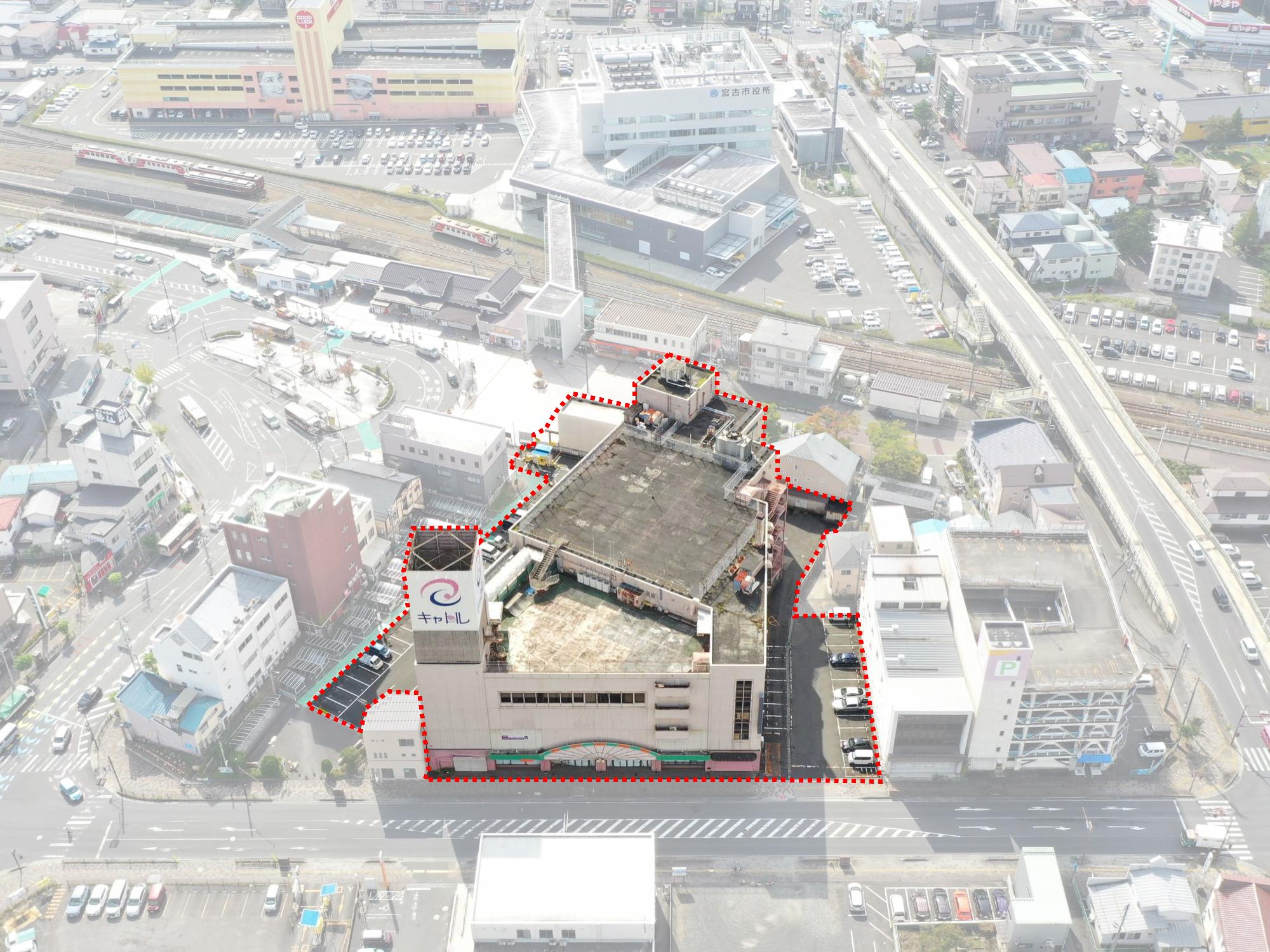

キャトル解体工事_工事範囲

写真の赤枠内が解体工事の範囲(施工ヤード含む)となります。

解体工事の状況(令和8年11月9日更新)

これまでの進捗

これまでの進捗
年 月 主な工事進捗
令和7年12月

工事範囲を囲う仮囲い(フェンス)の設置完了

令和8年1月

本棟外部足場の組み立てに着手

建物内部の石綿(アスベスト)含有建材の撤去に着手

フロンガスの回収を完了

令和8年2月

本棟建物外壁の塗材(塗装)の撤去に着手

コンデンサオイルの回収を完了

令和8年3月

看板棟の解体に着手

令和8年4月

4階、5階、屋上階の内部解体を完了

屋上階の防水コンクリートの解体を完了

令和8年5月

増築棟の内部解体に着手

令和8年6月 本棟躯体の解体に着手
令和8年7月 本棟躯体の解体継続。増築棟(通路棟)の解体
令和8年8月 本棟躯体の解体継続。増築棟(通路棟)の解体

令和8年9月

本棟躯体の解体継続。増築棟(通路棟)の解体

令和8年10月

本棟躯体の解体継続。本棟土間の解体

令和8年11月上旬 本棟土間の解体継続

今後の工事予定

今後1か月程度の主な工事予定

  • 本棟土間解体(土間解体・鉄筋溶断・コンガラ搬出)
  • 合併処理槽(スラブ解体・山砂入れ)撤去作業

状況写真

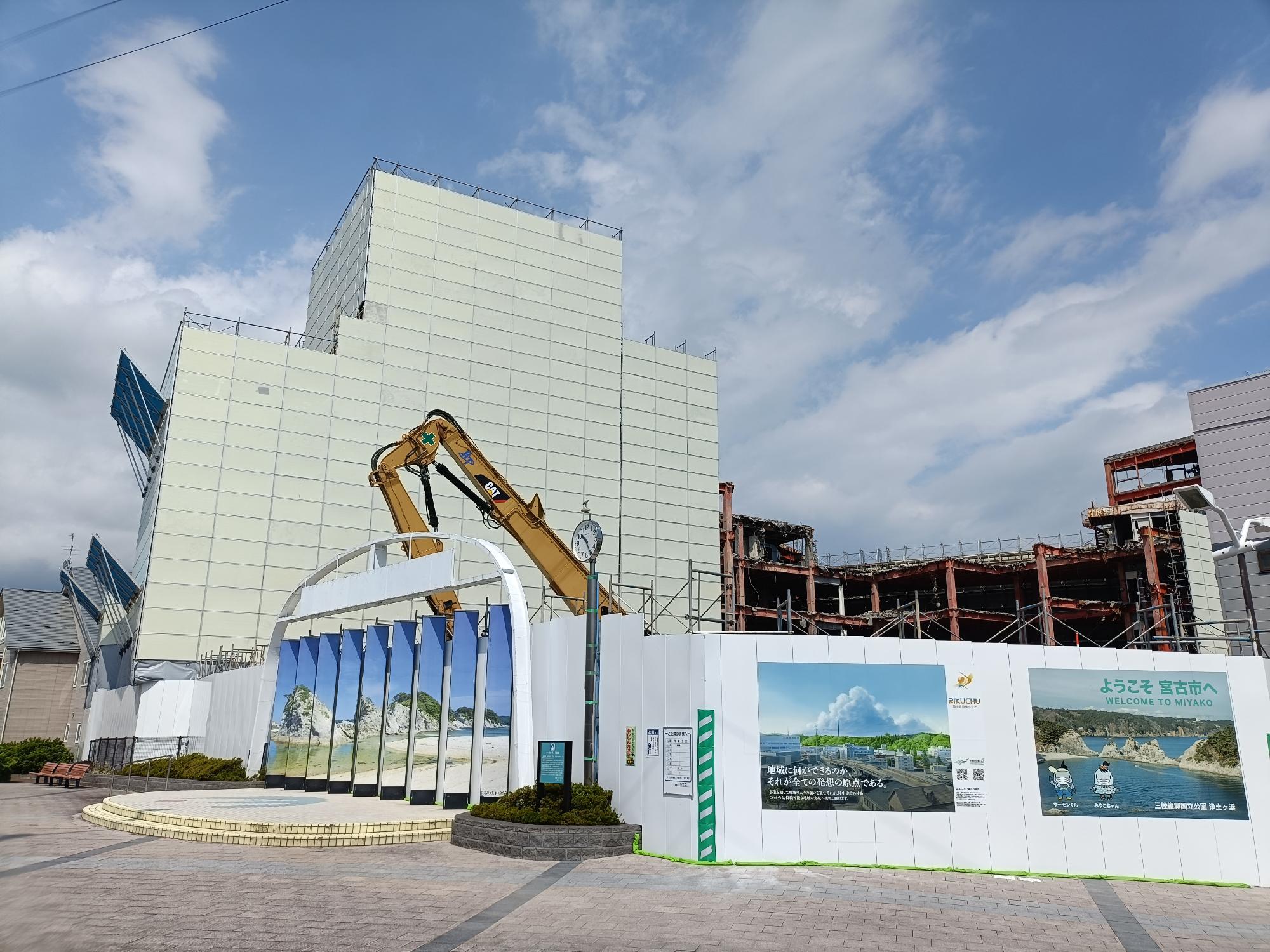

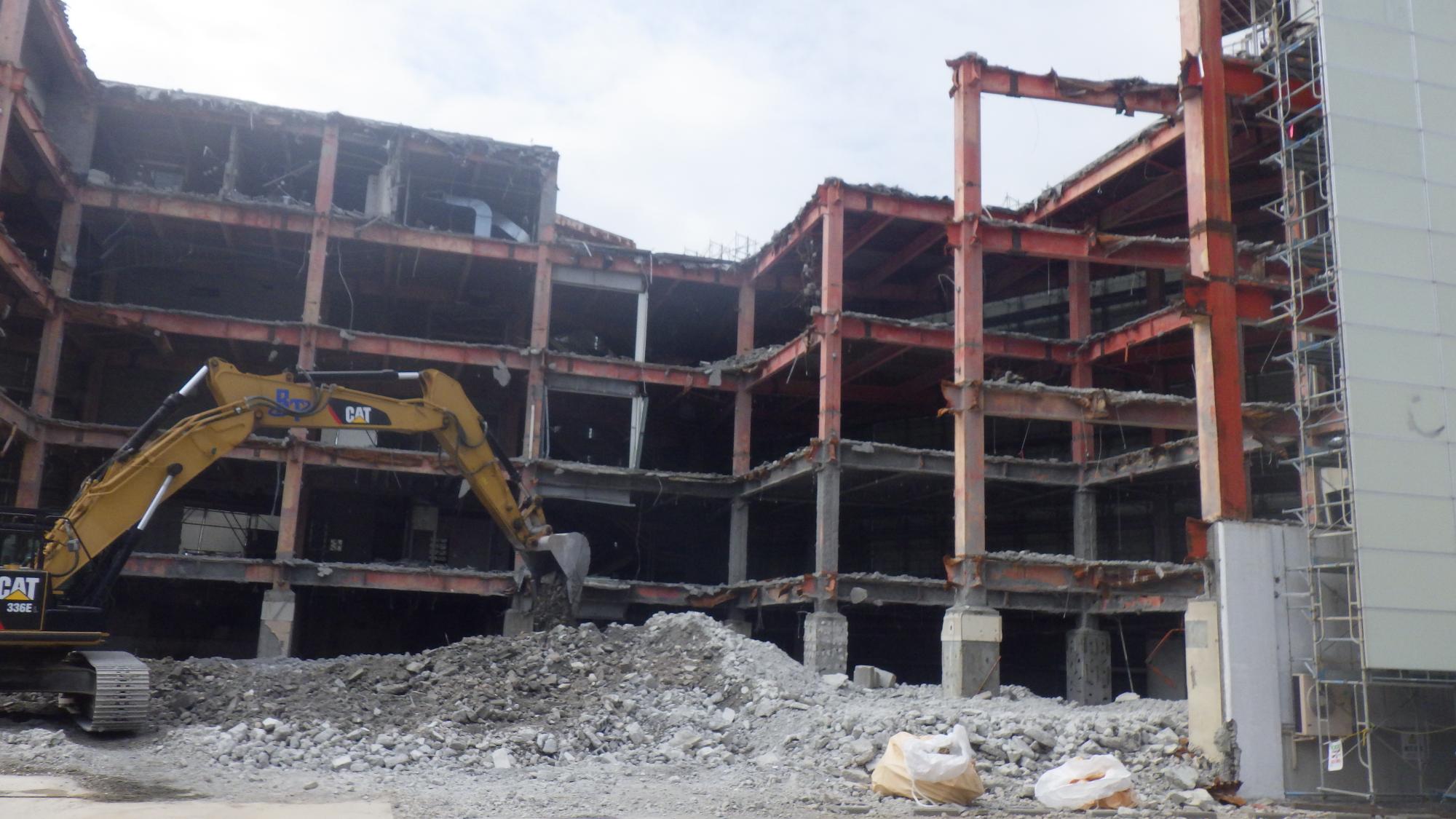

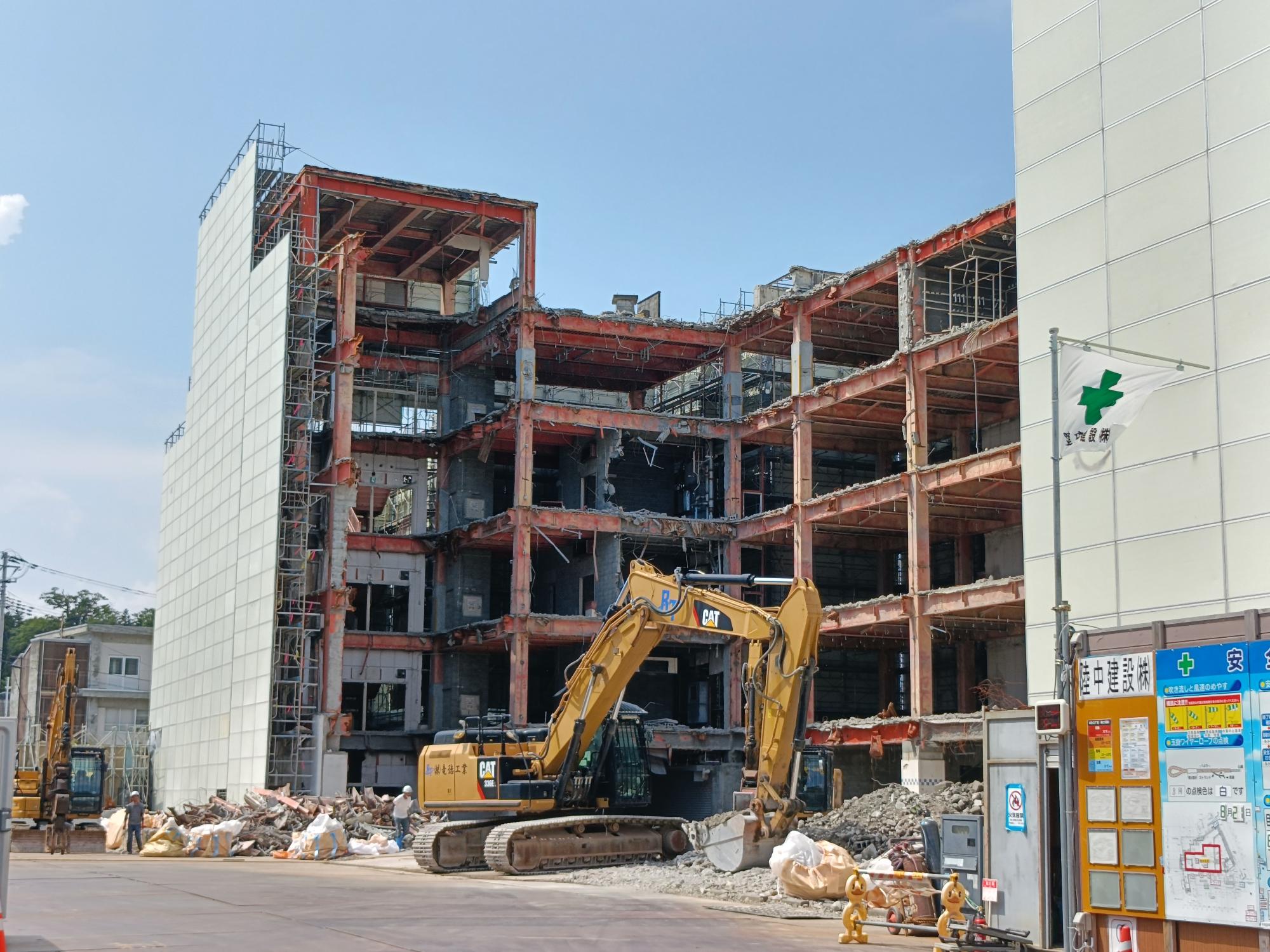

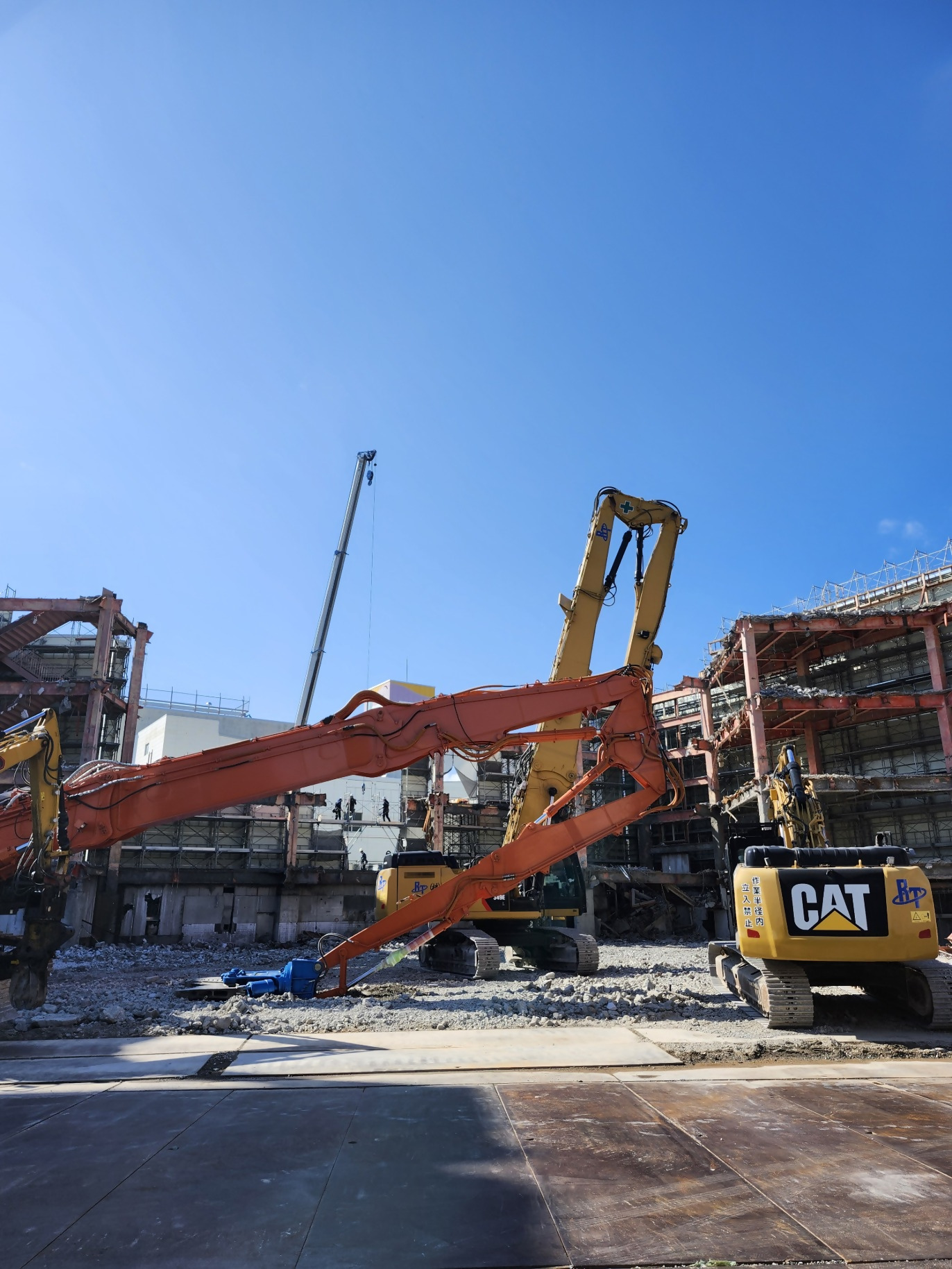

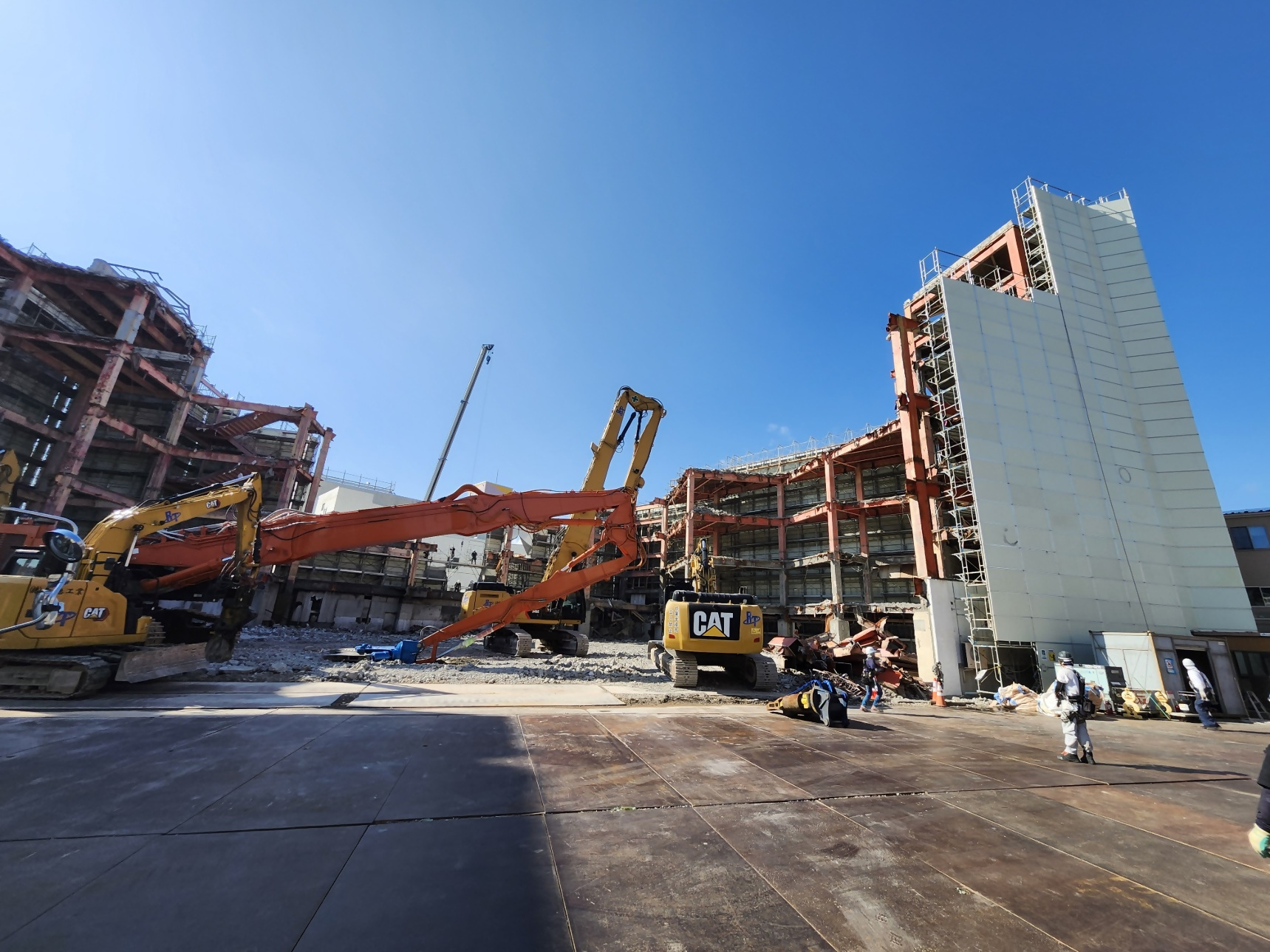

令和8年11月上旬
令和8年10月下旬
令和8年10月上旬
令和8年9月
令和8年8月
令和8年7月

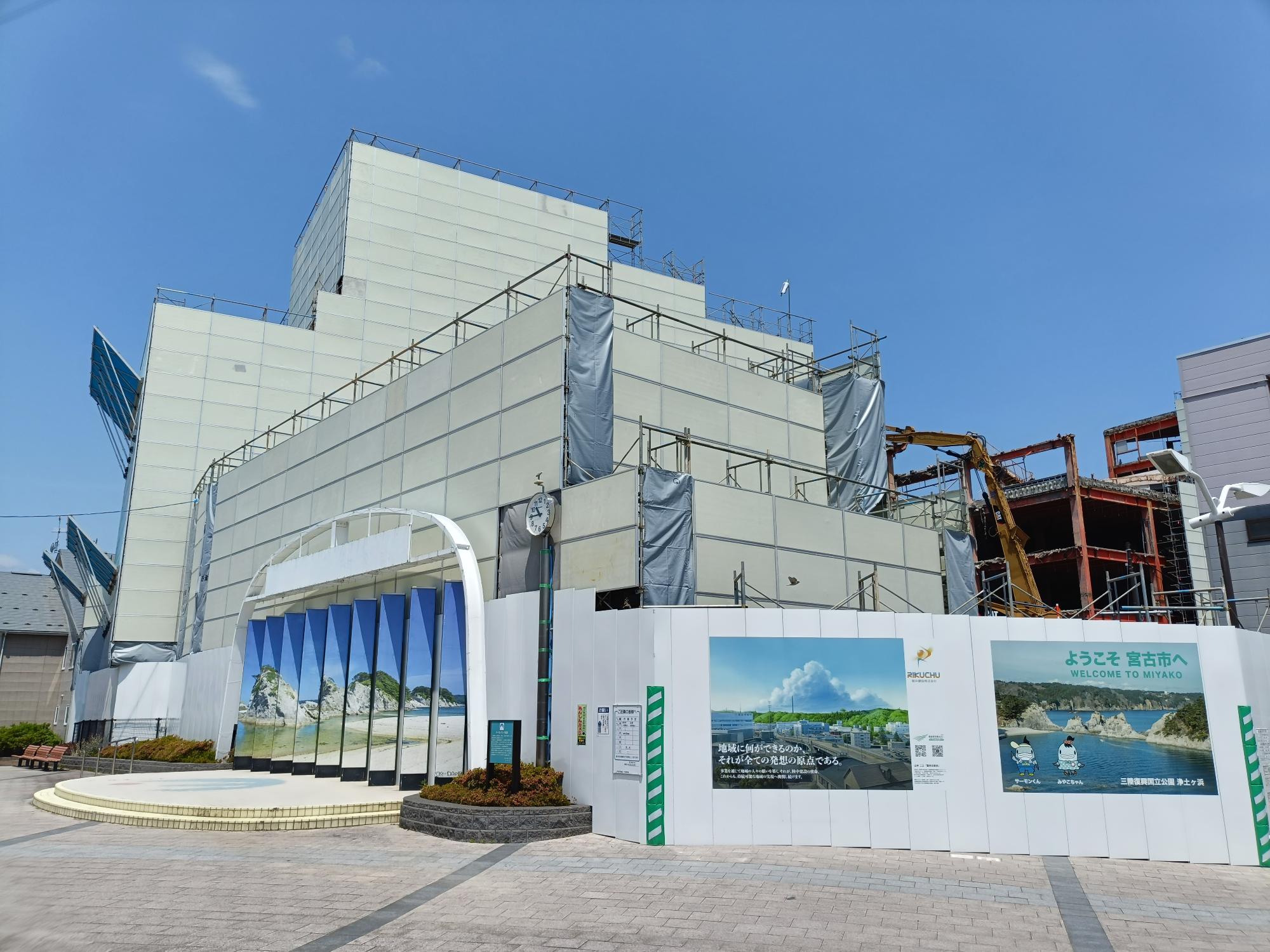

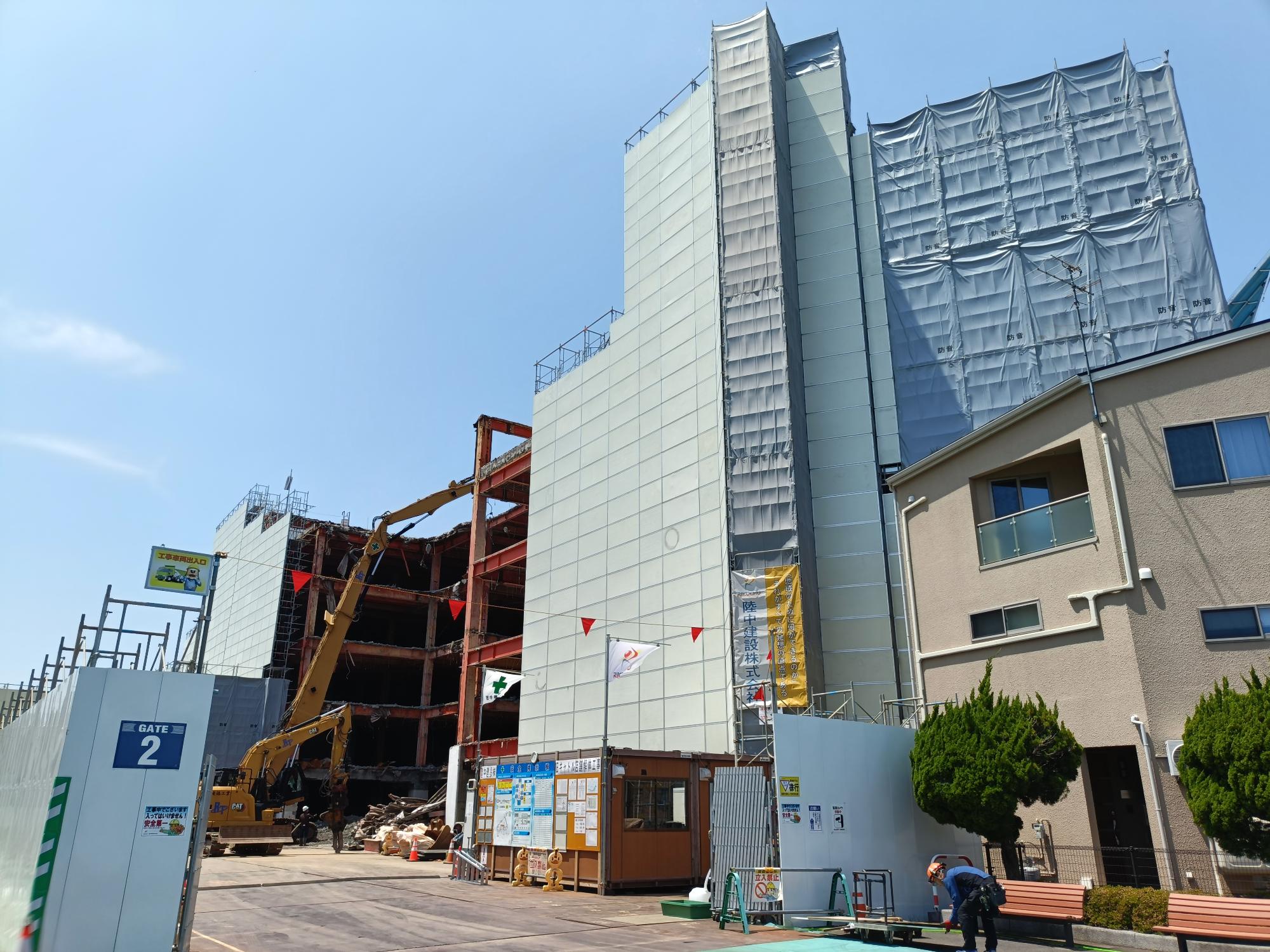

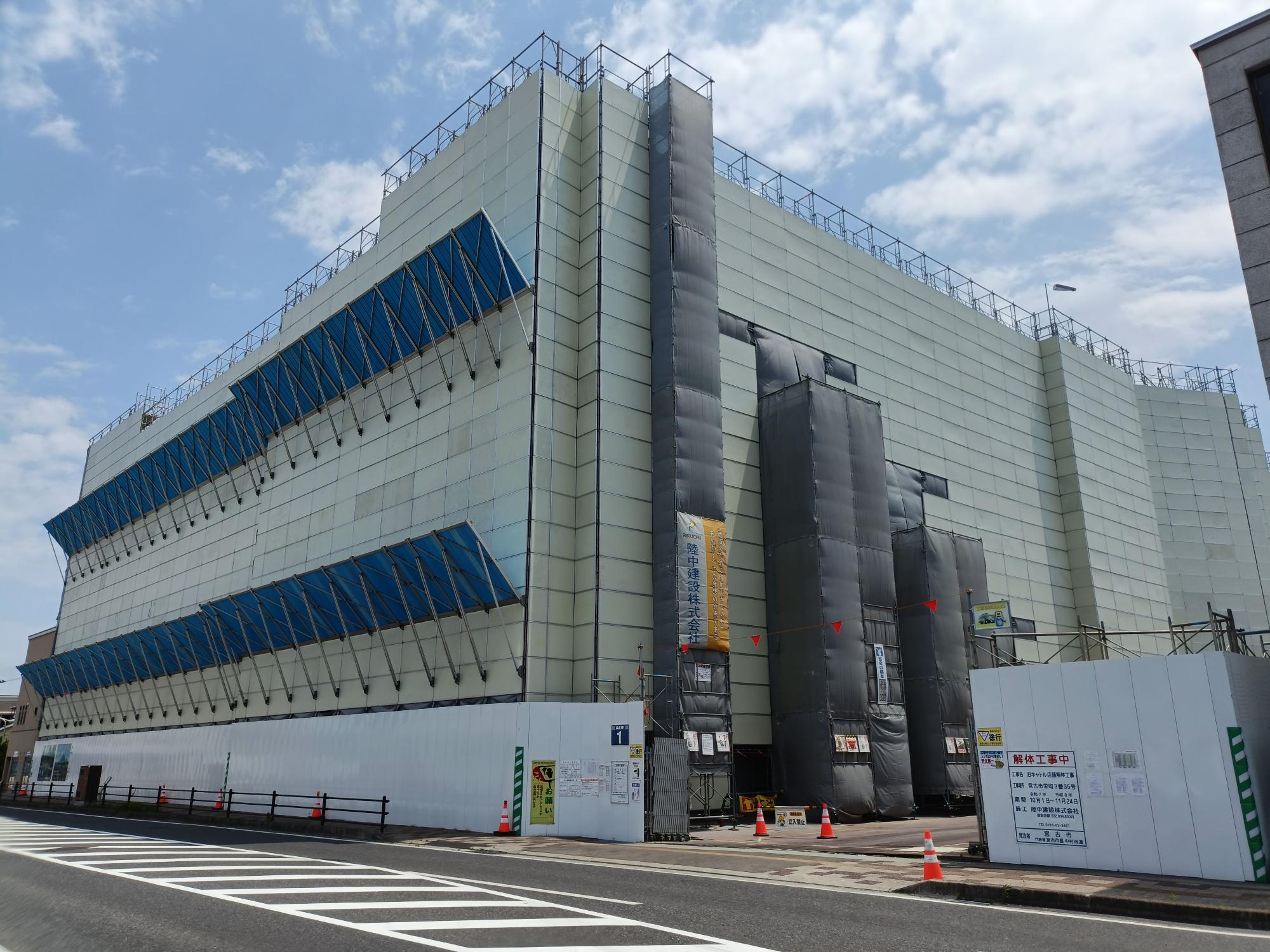

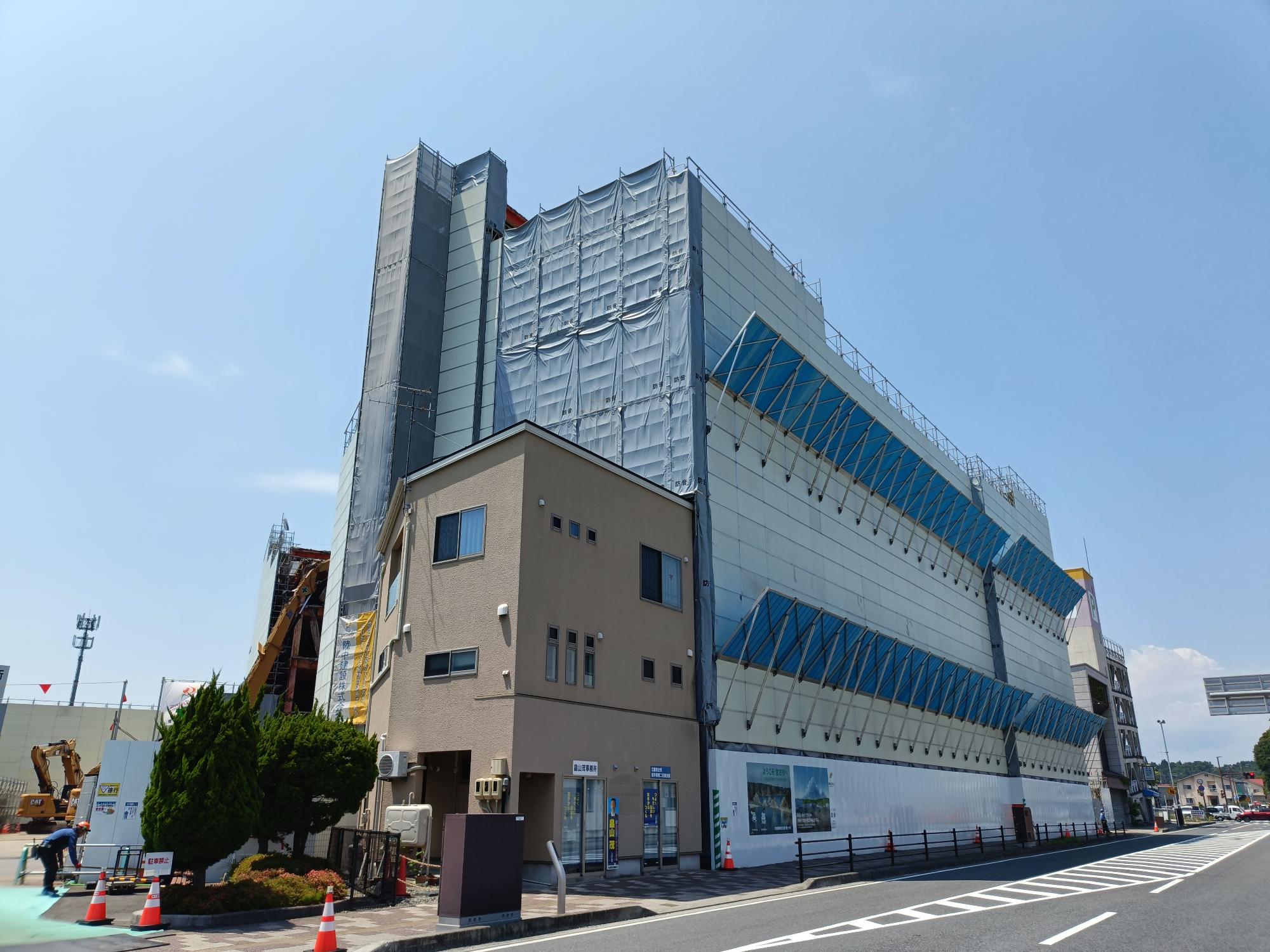

令和8年6月
キャトル解体工事定点_2026年6月-1
キャトル解体工事定点_2026年6月-2
キャトル解体工事定点_2026年6月-3
キャトル解体工事定点_2026年6月-4

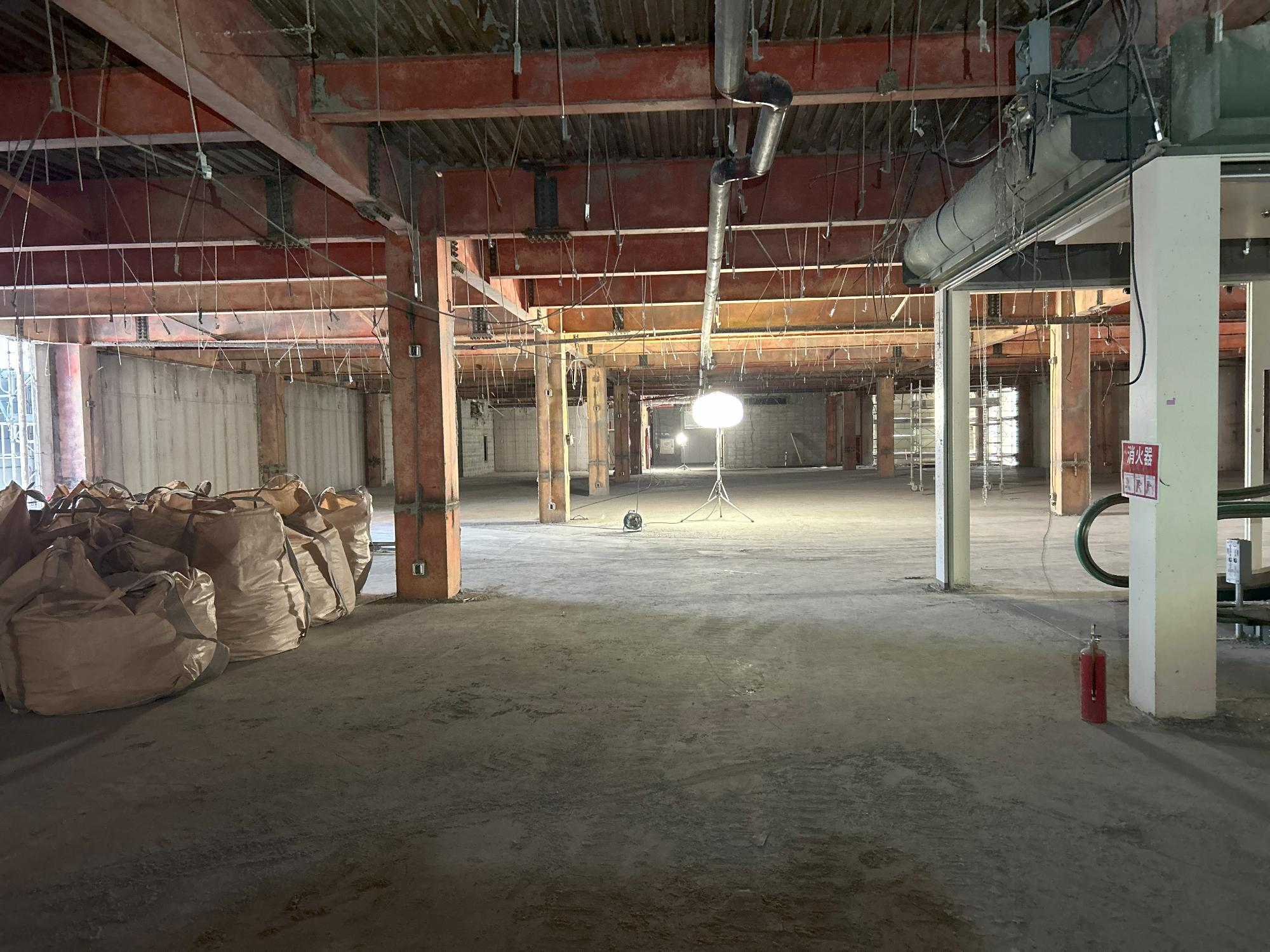

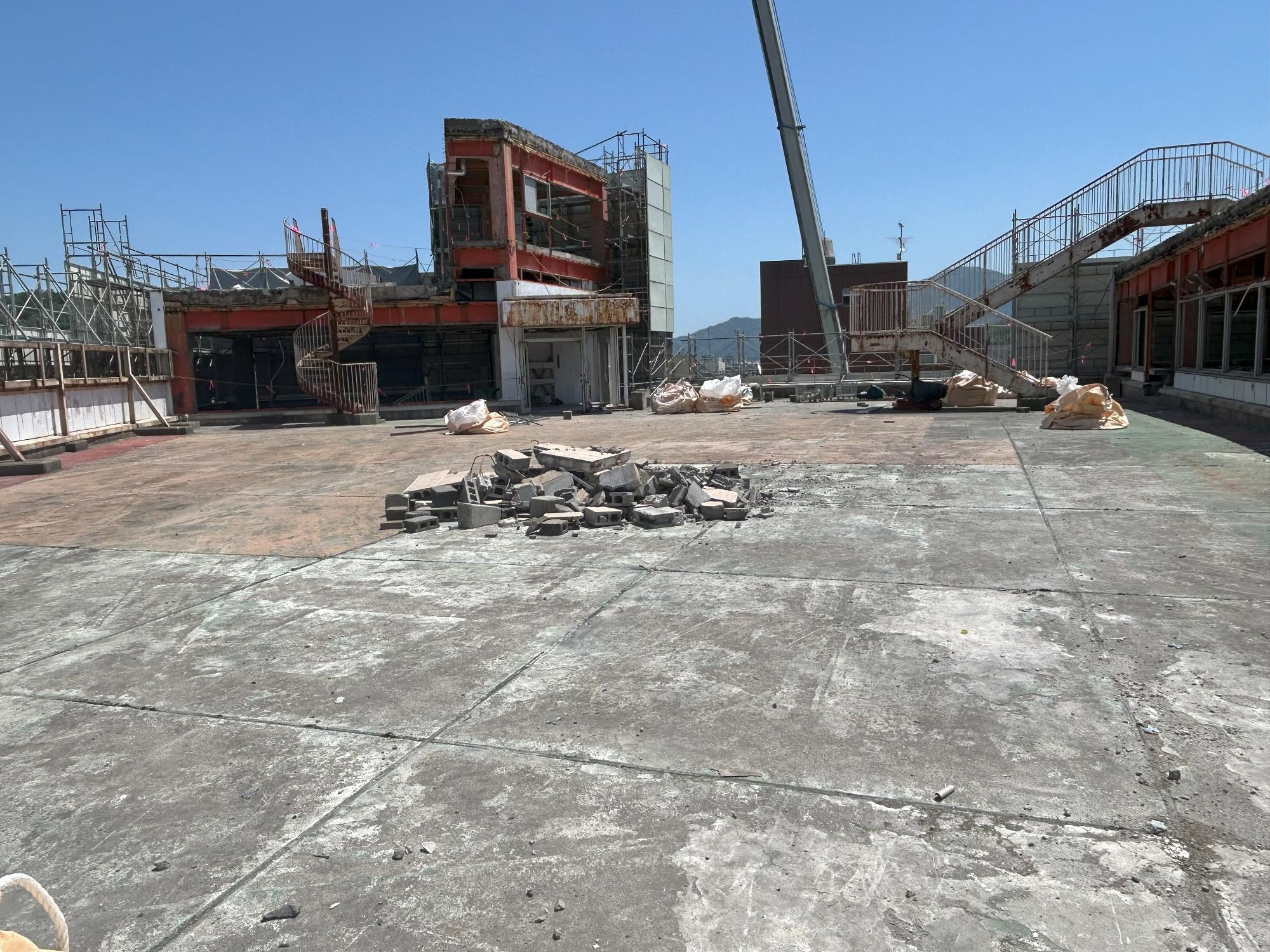

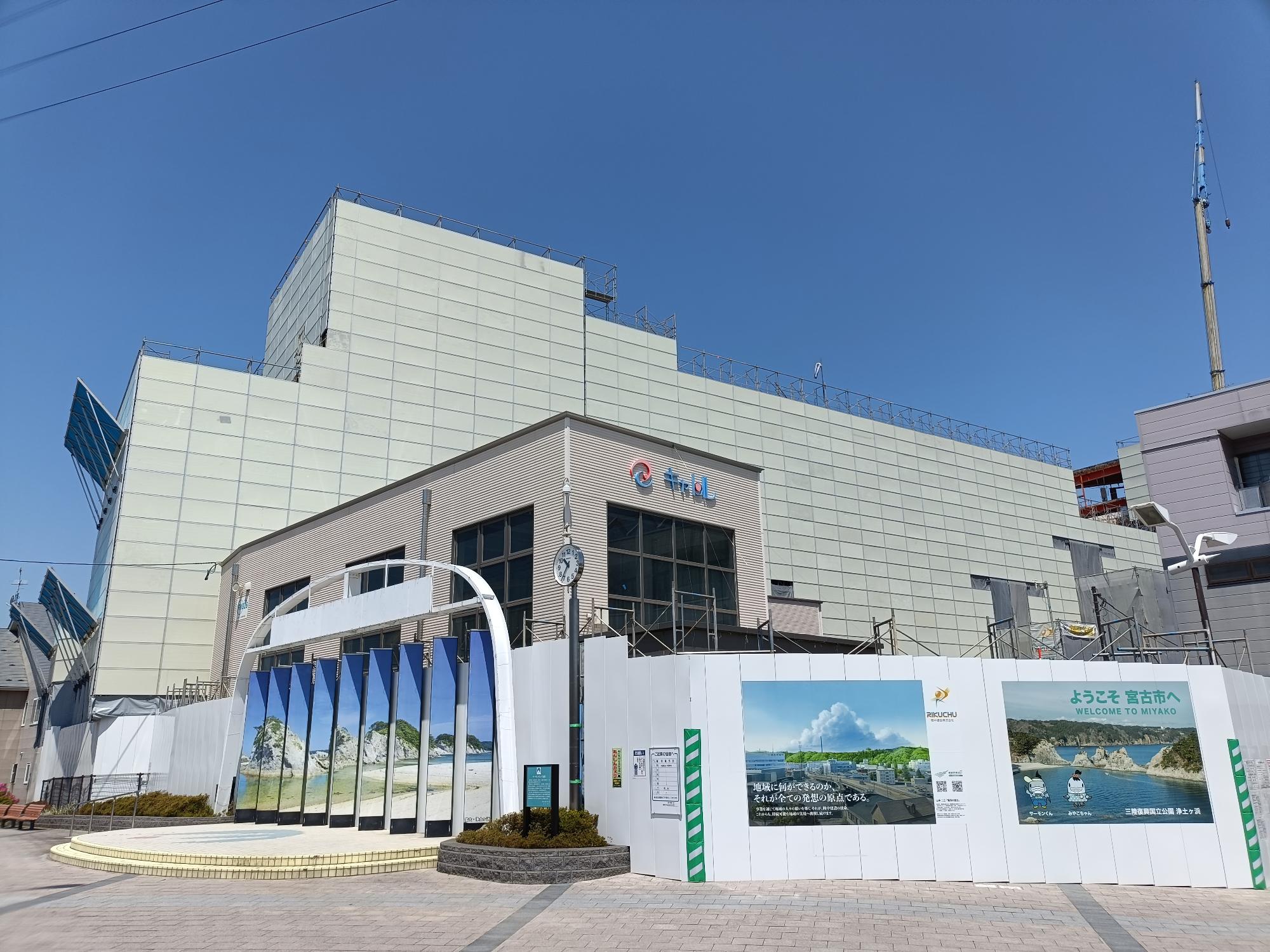

令和8年5月

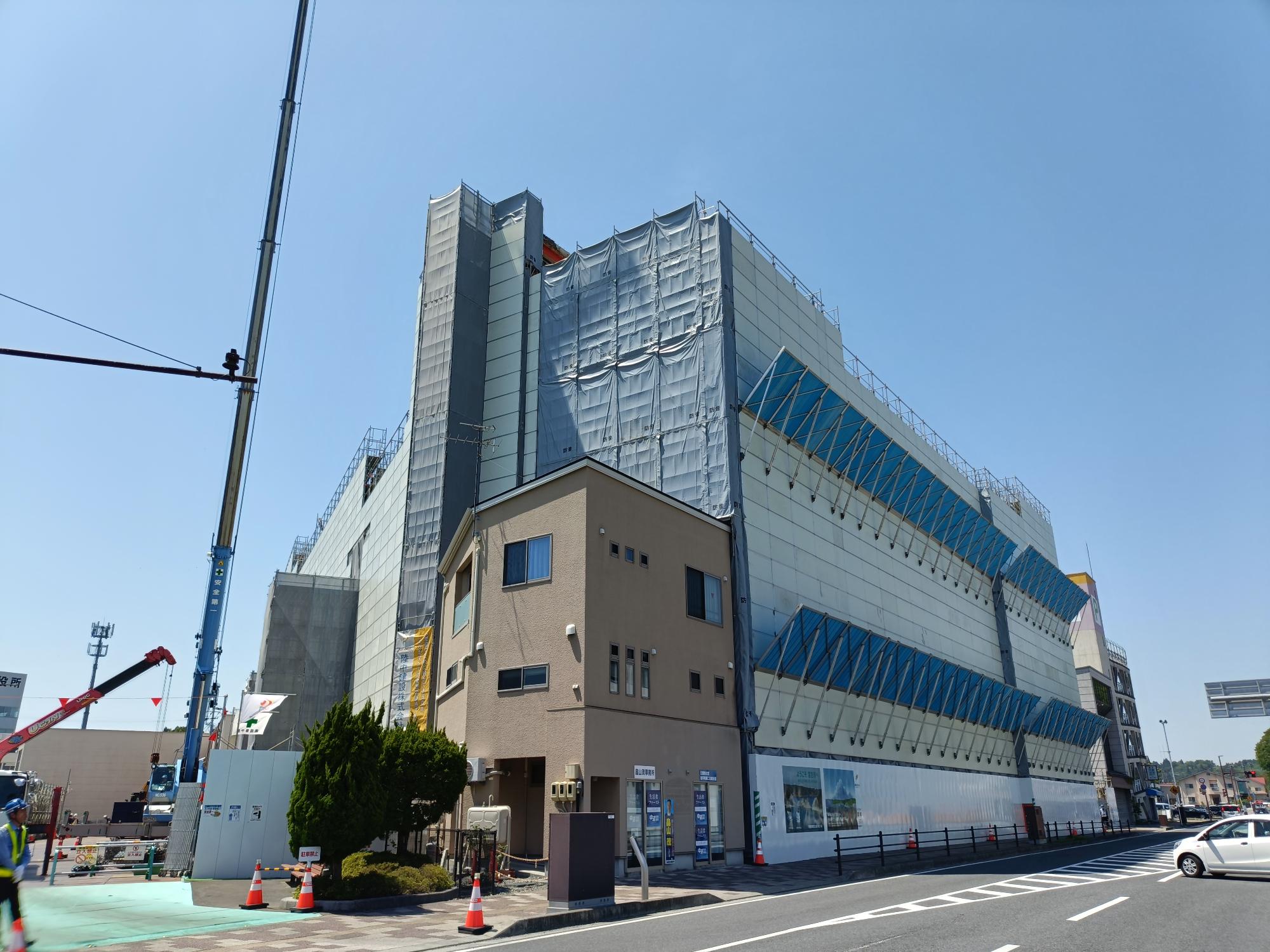

キャトル解体工事定点_2026年5月-1
キャトル解体工事定点_2026年5月-2

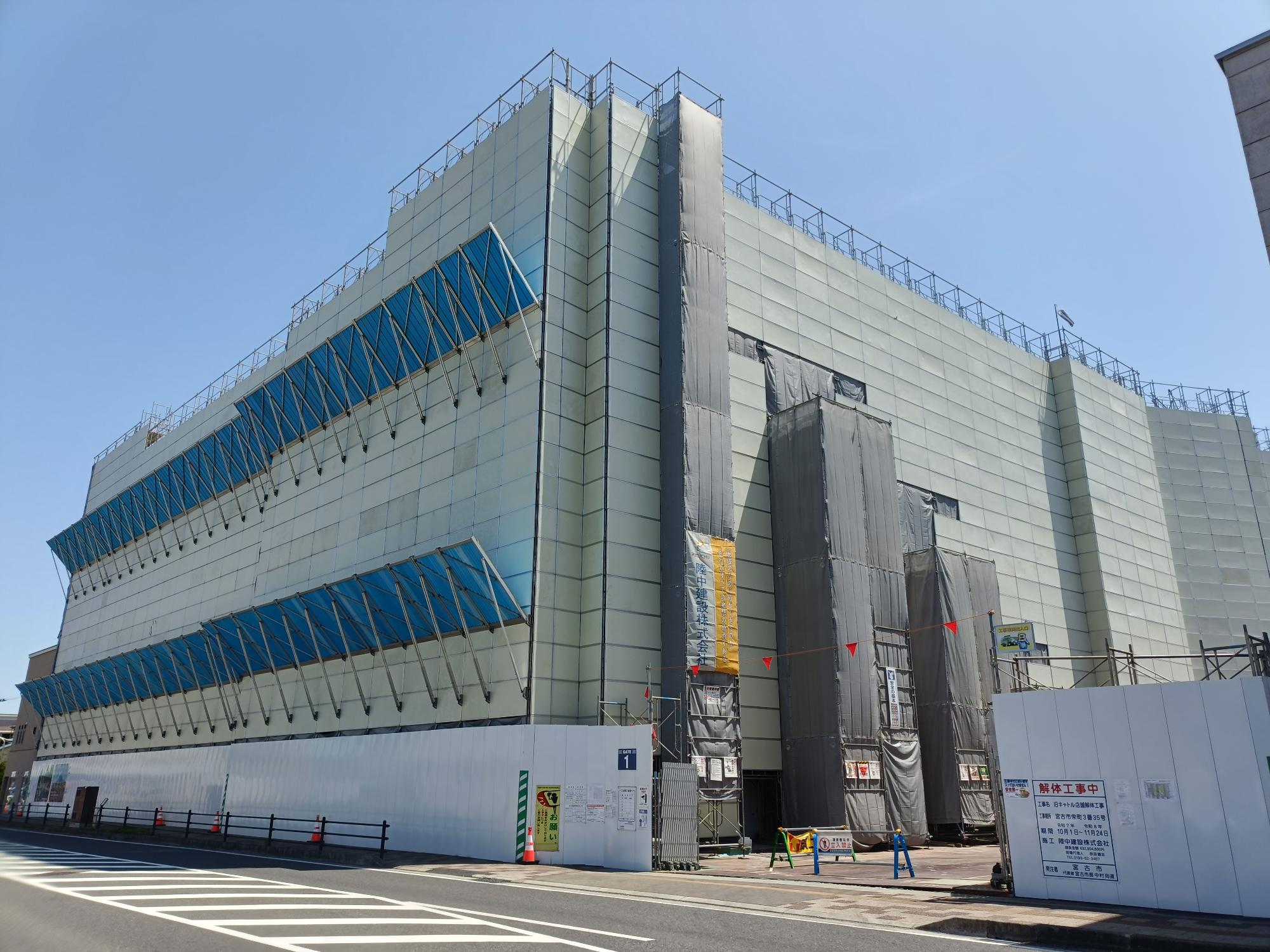

キャトル解体工事定点_2026年5月-3

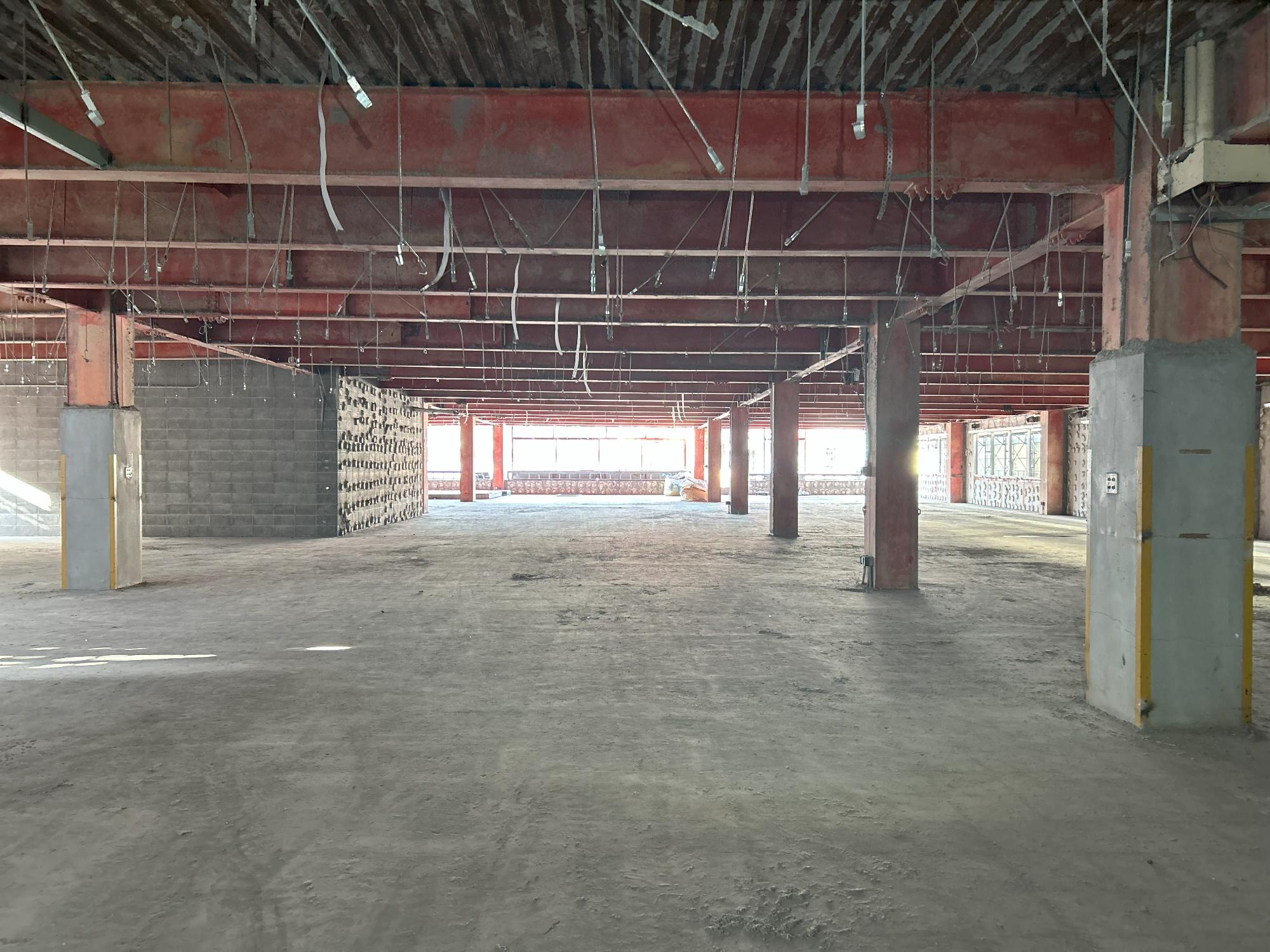

キャトル解体工事定点_2026年5月-4
キャトル解体工事定点_2026年5月-5
キャトル解体工事定点_2026年5月-6

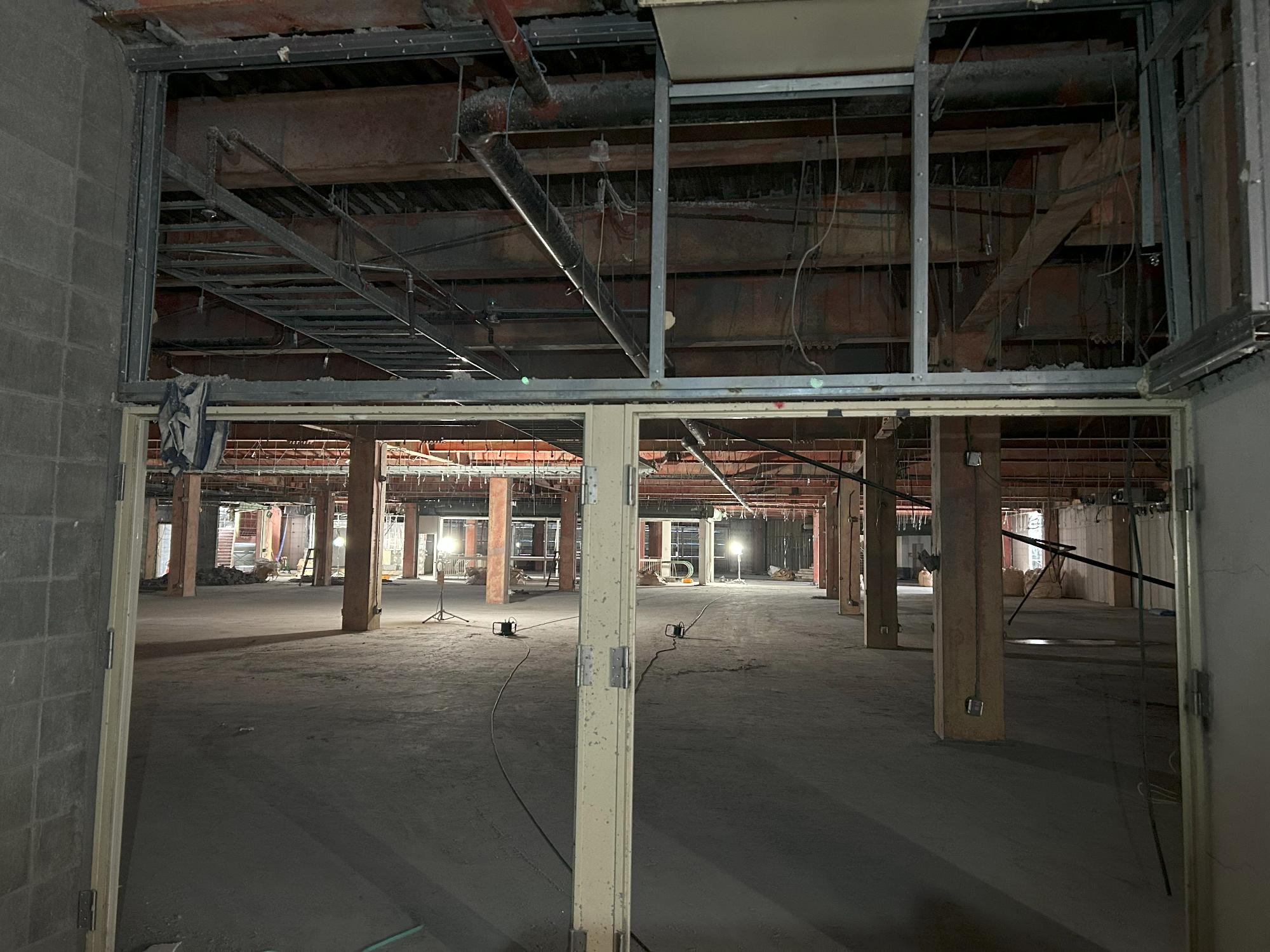

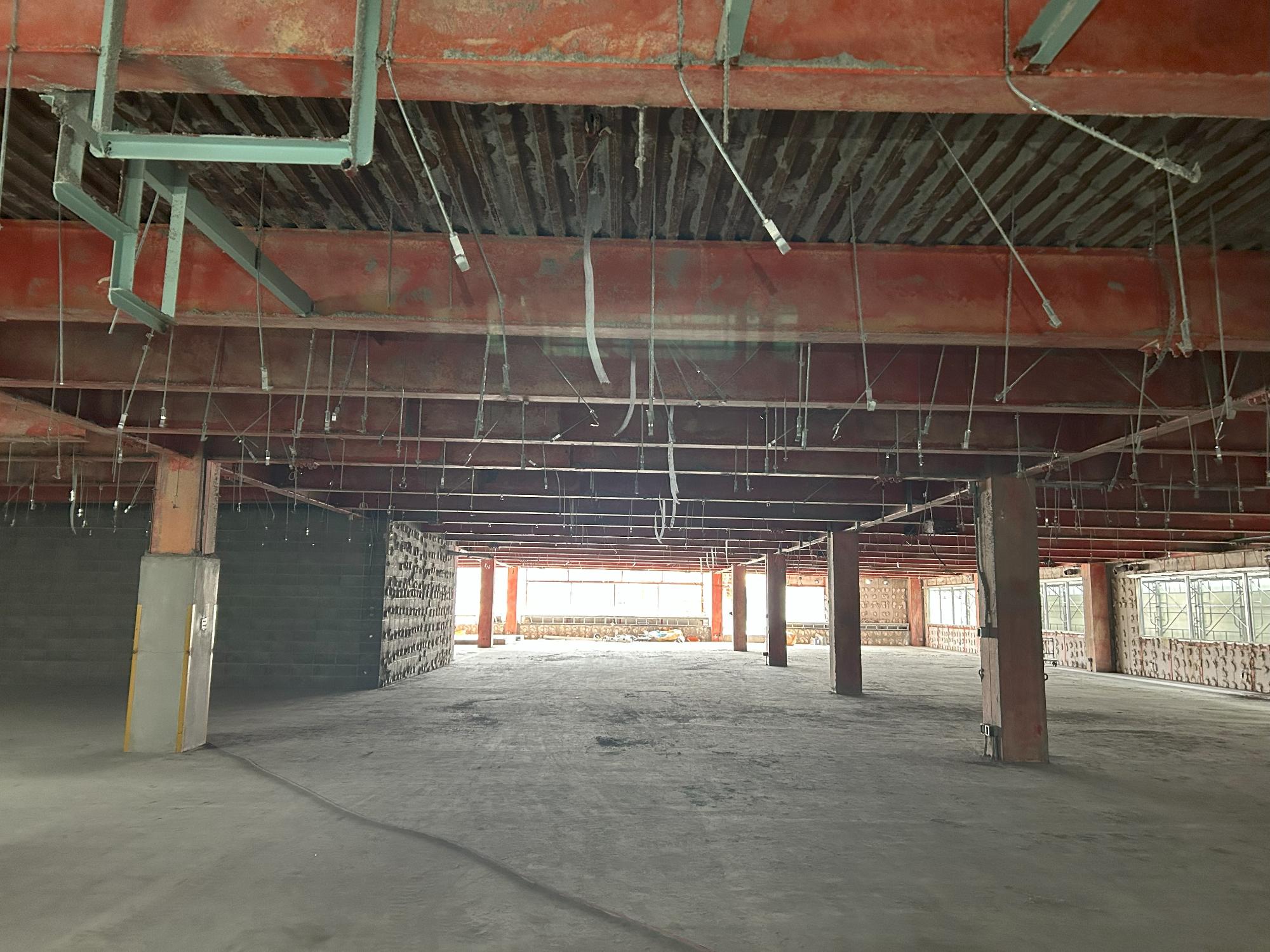

令和8年4月

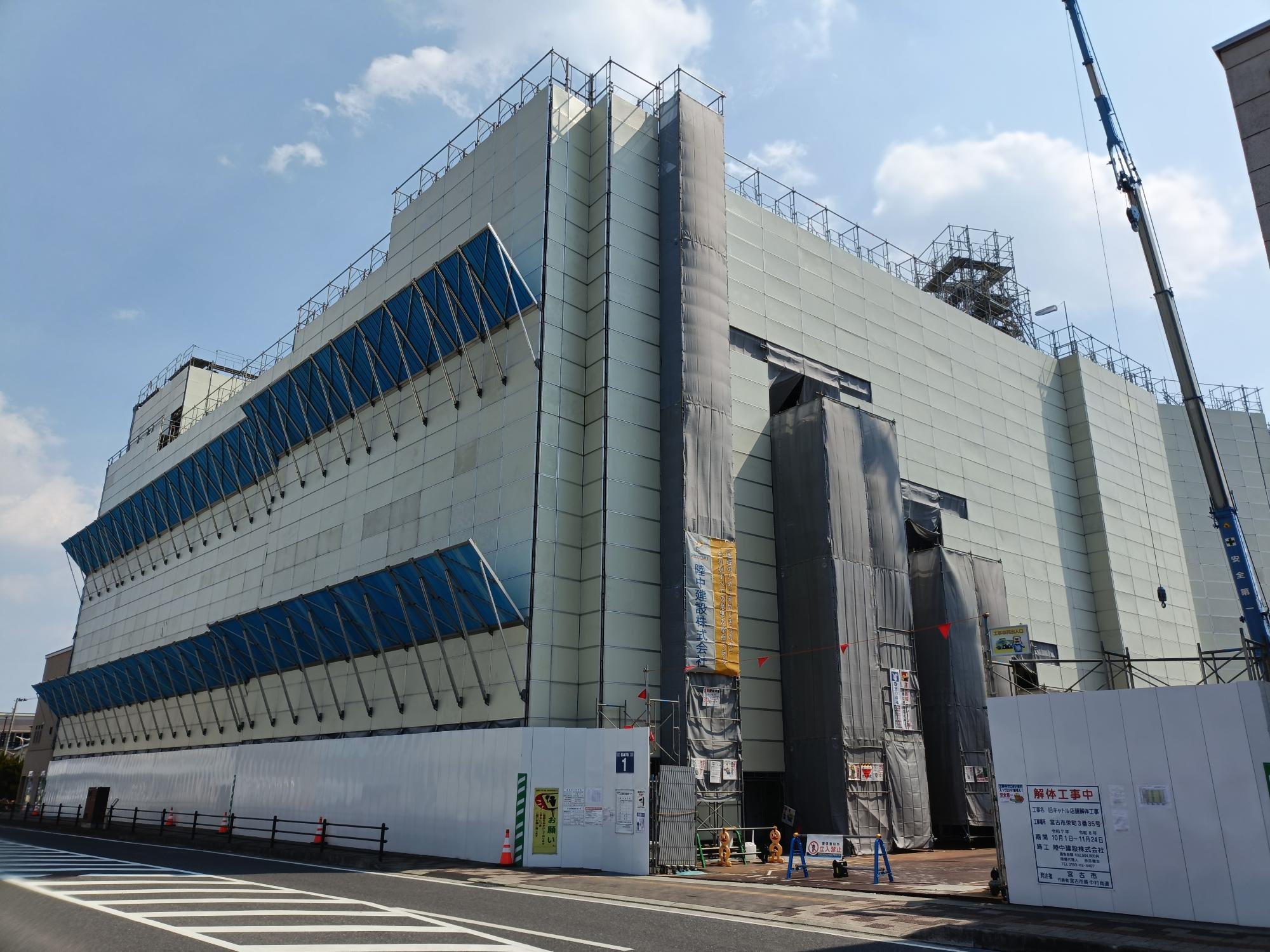

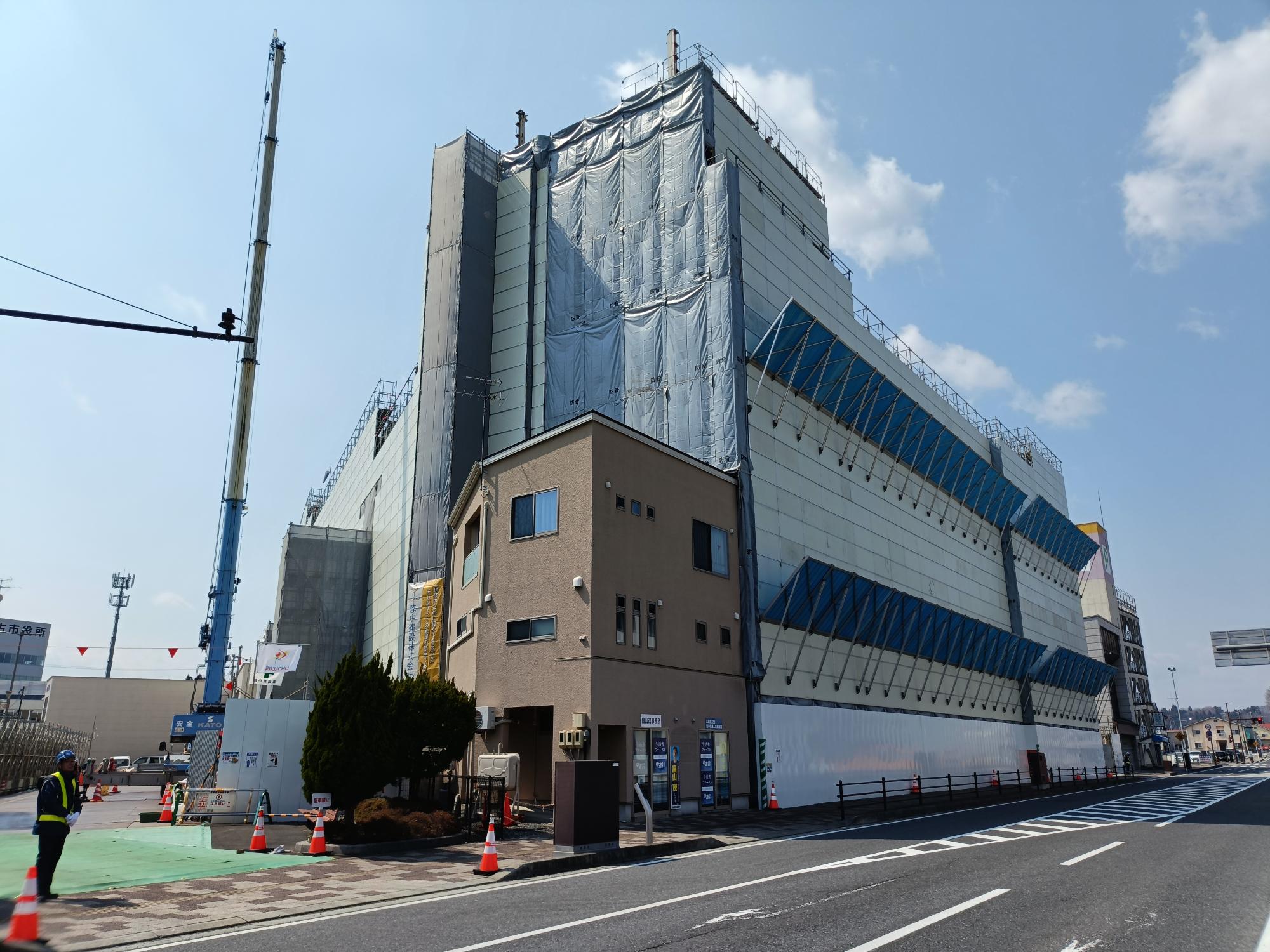

キャトル解体工事定点_2026年4月-1

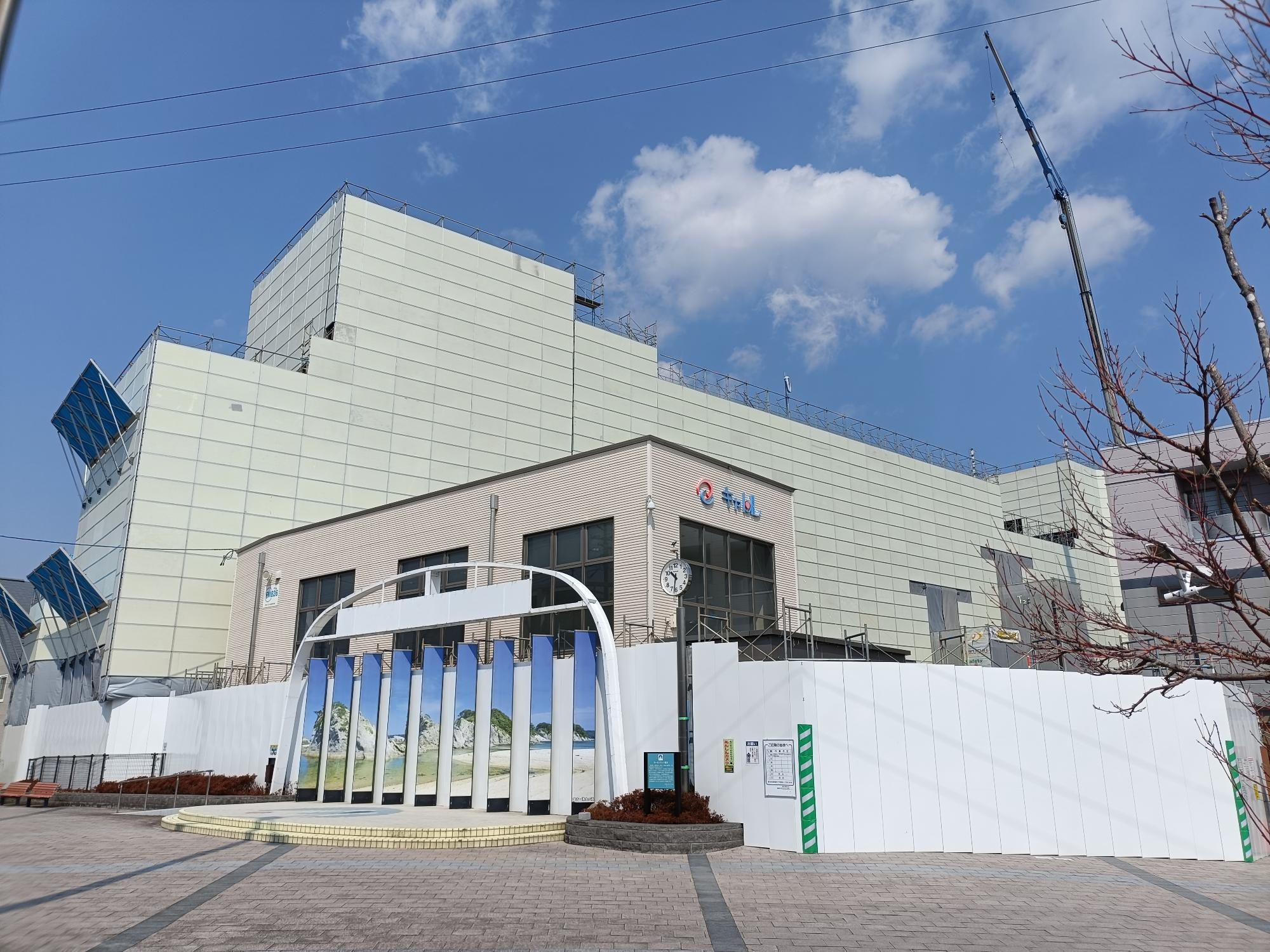

キャトル解体工事定点_2026年4月-2
キャトル解体工事定点_2026年4月-3

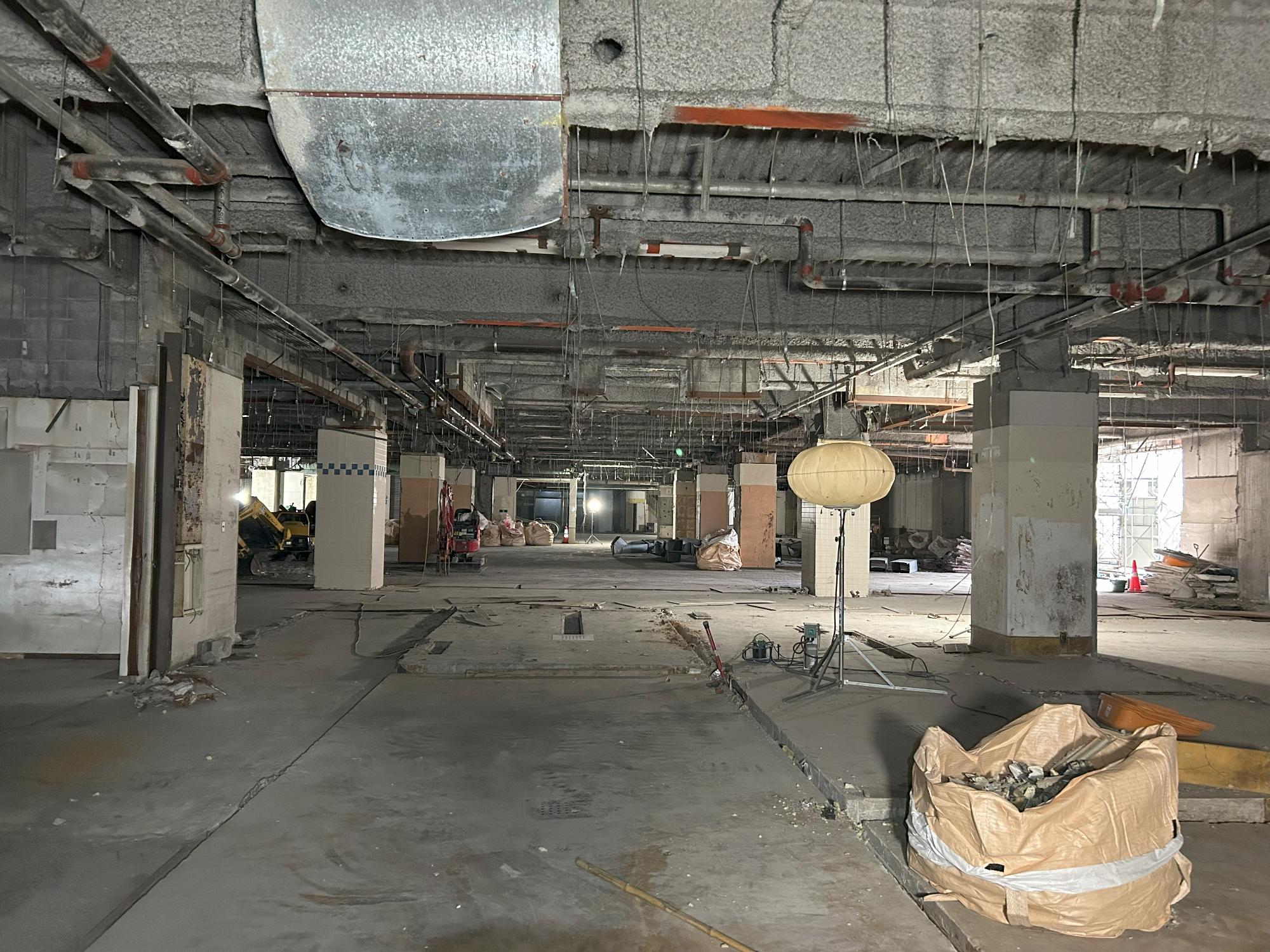

キャトル解体工事定点_2026年4月-4
キャトル解体工事定点_2026年4月-5
キャトル解体工事定点_2026年4月-6

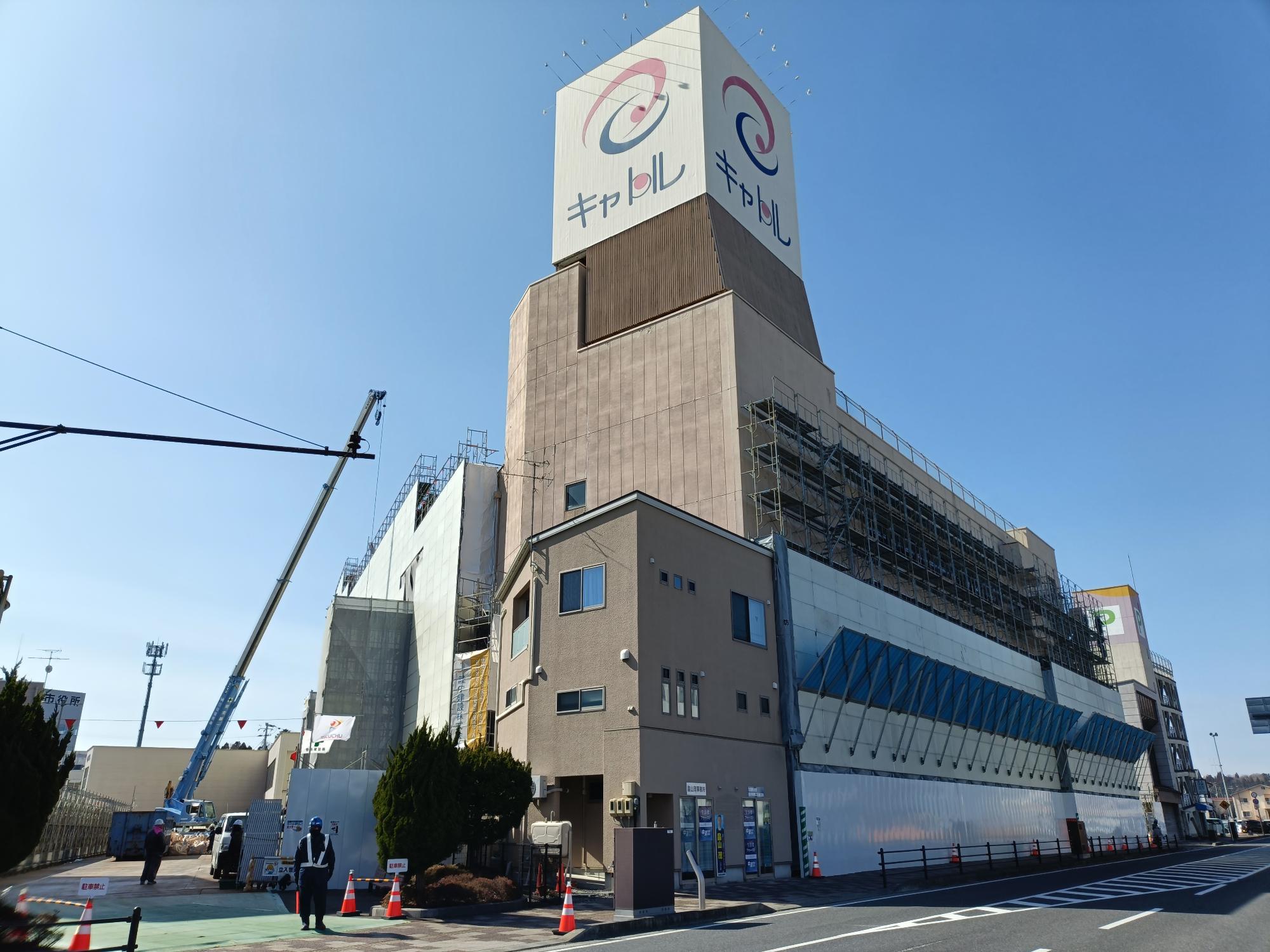

令和8年3月

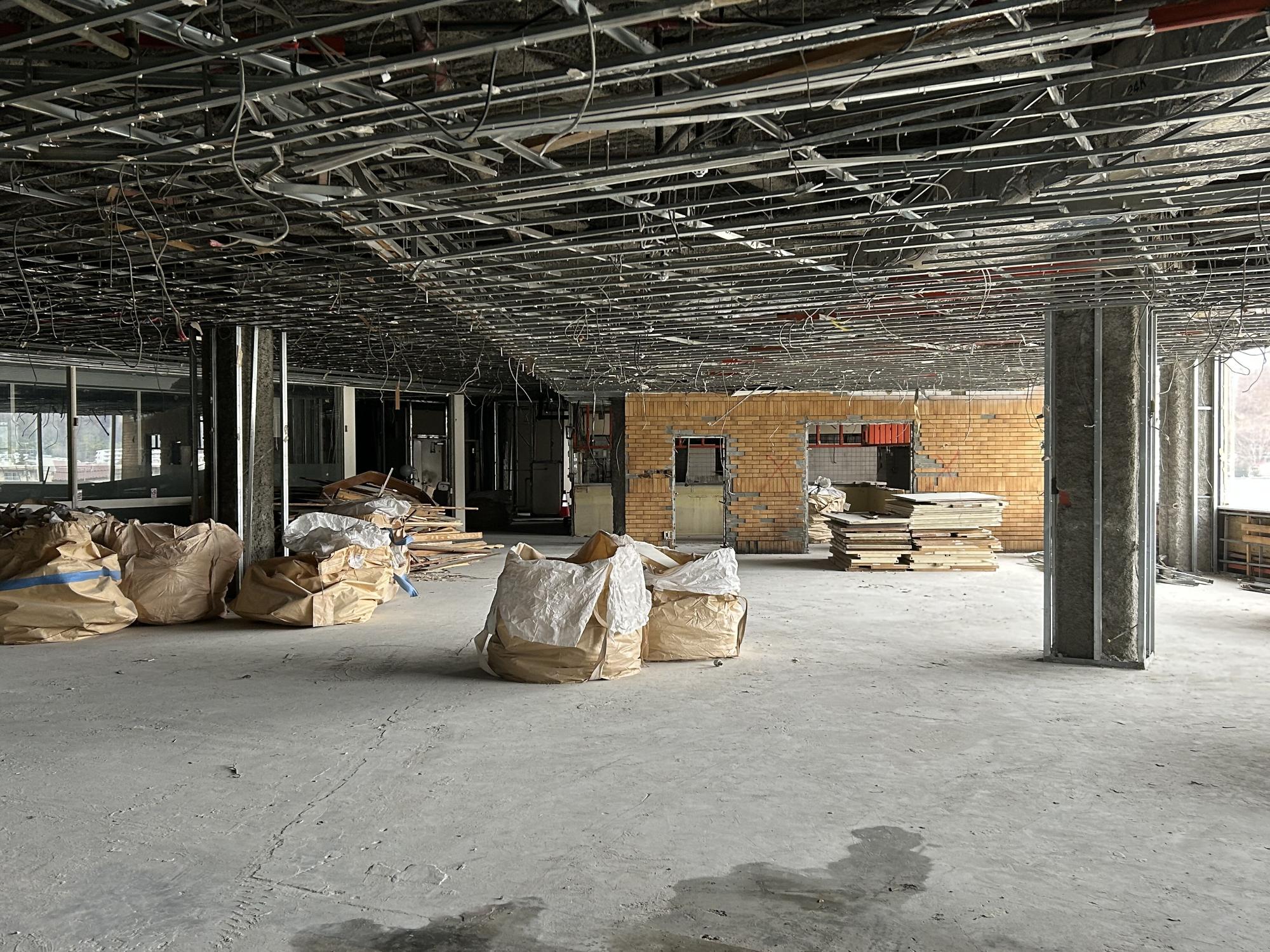

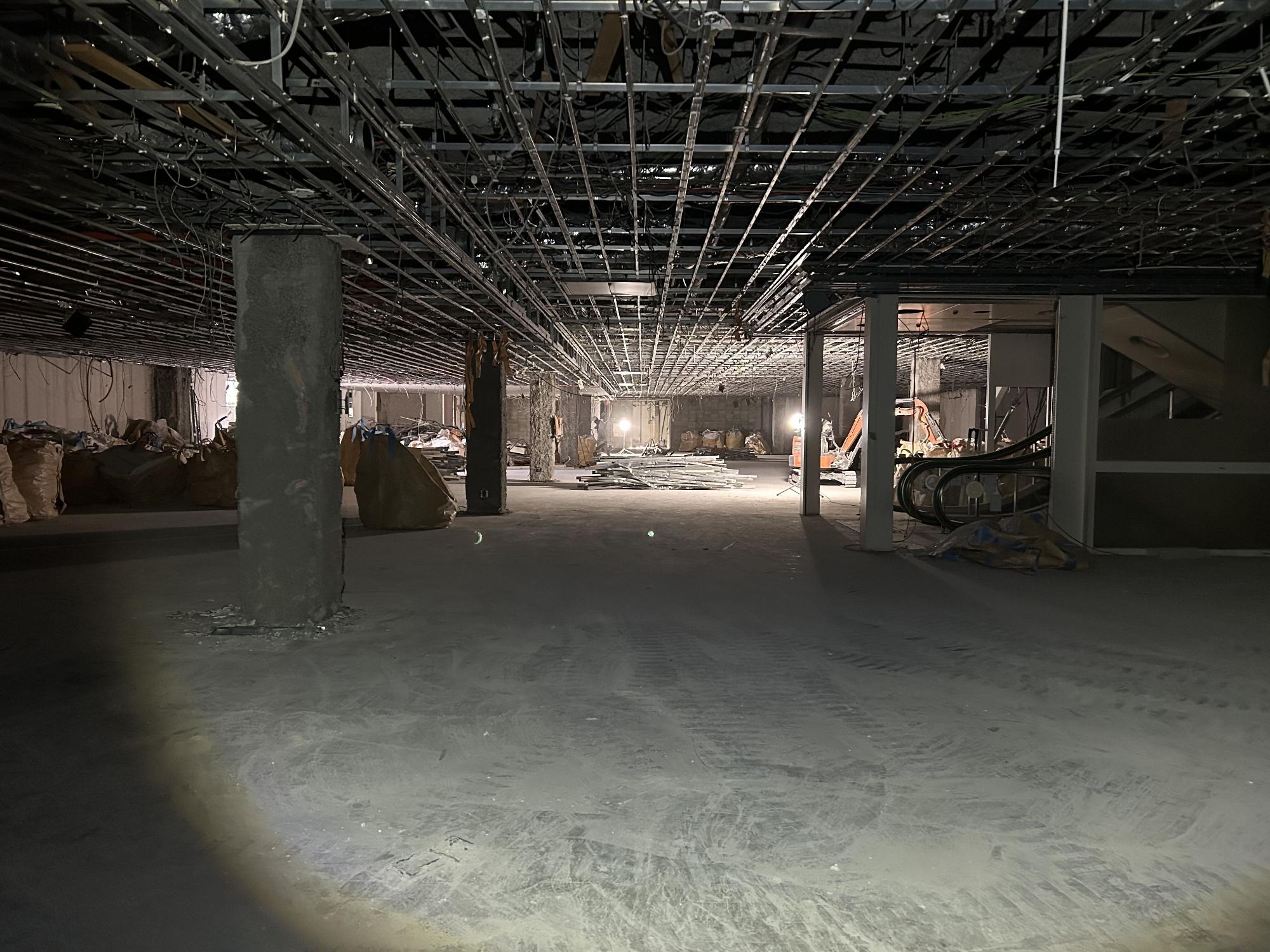

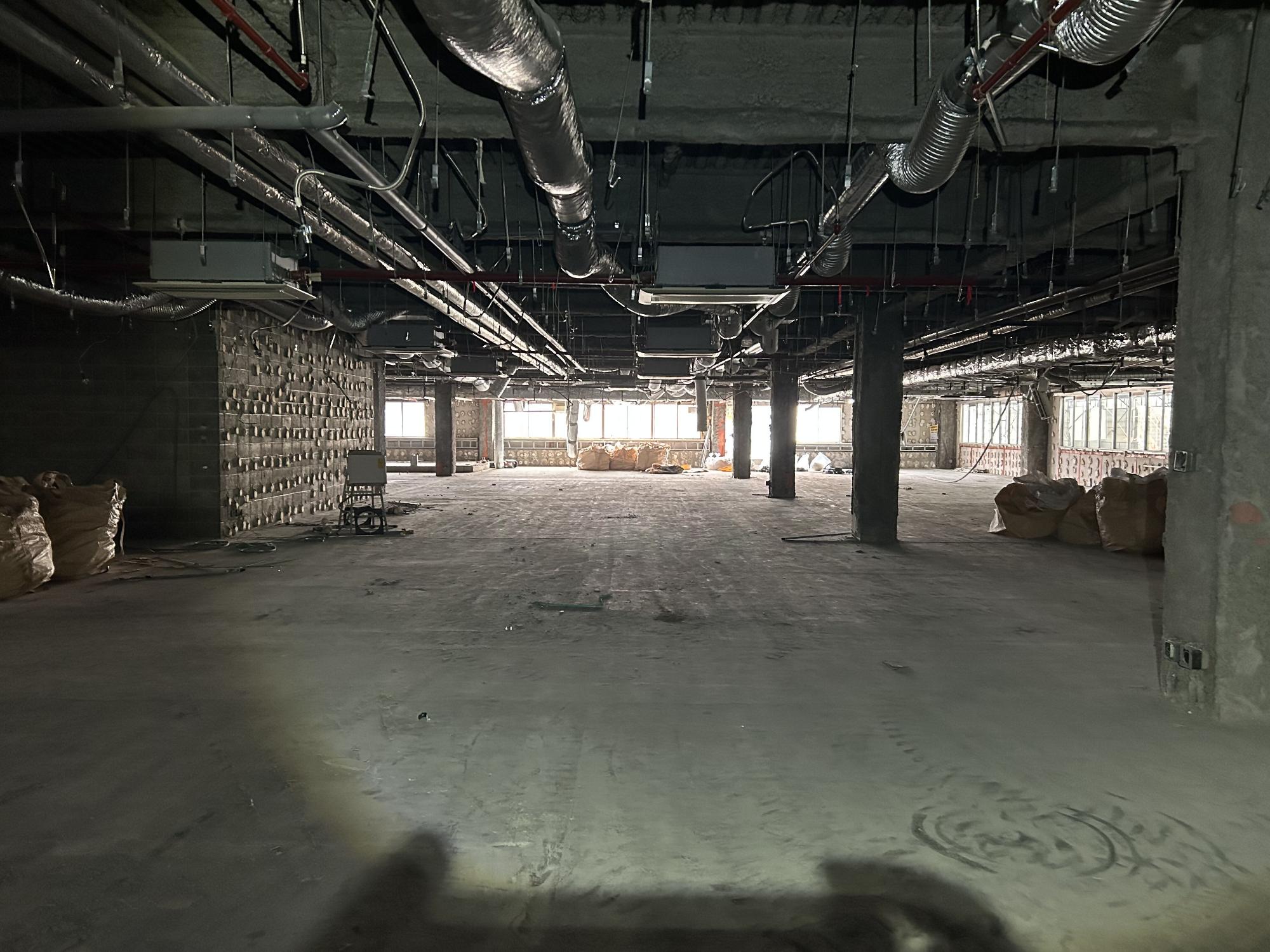

キャトル解体工事定点_2026年3月-1

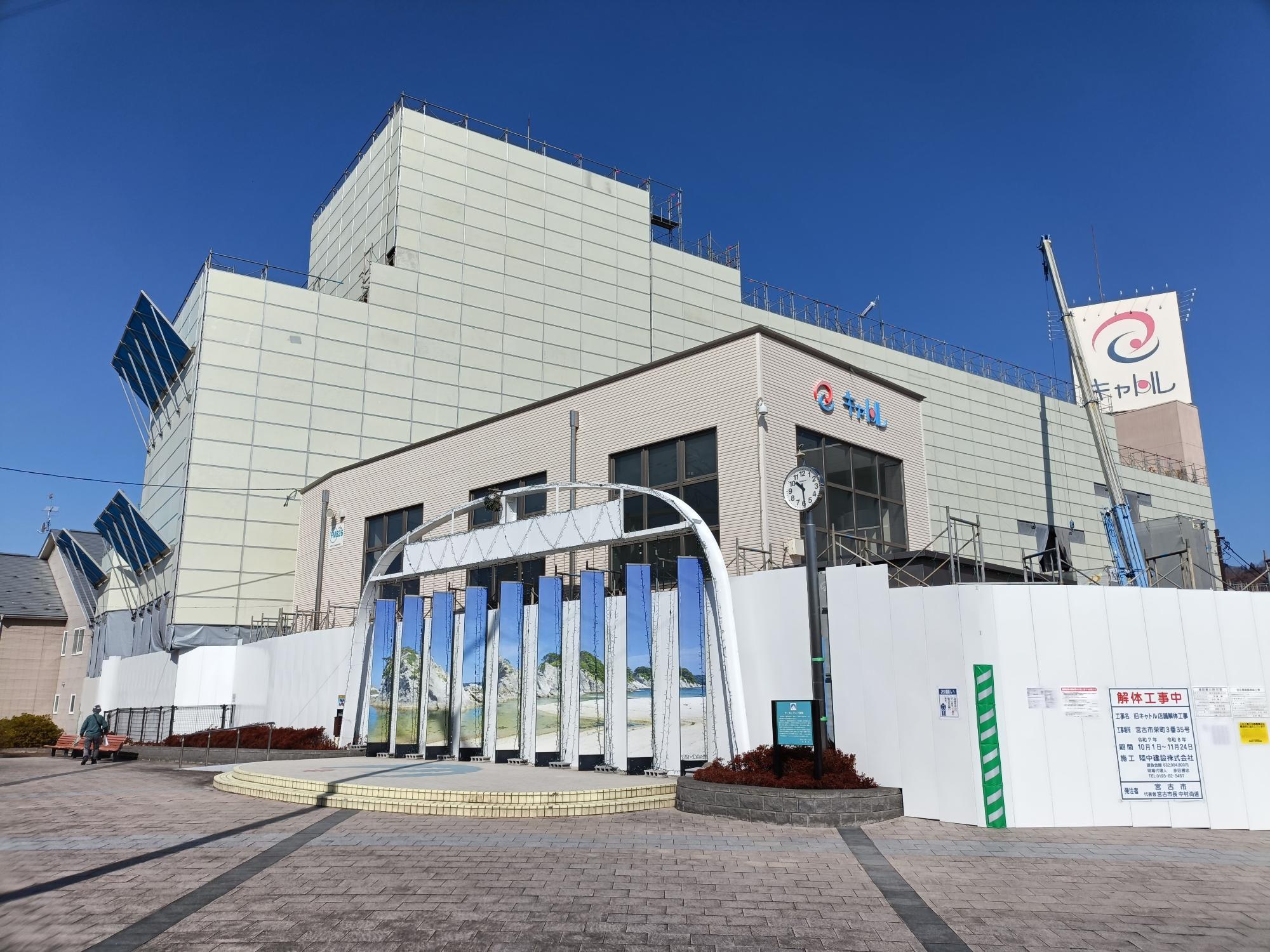

キャトル解体工事定点_2026年3月-2

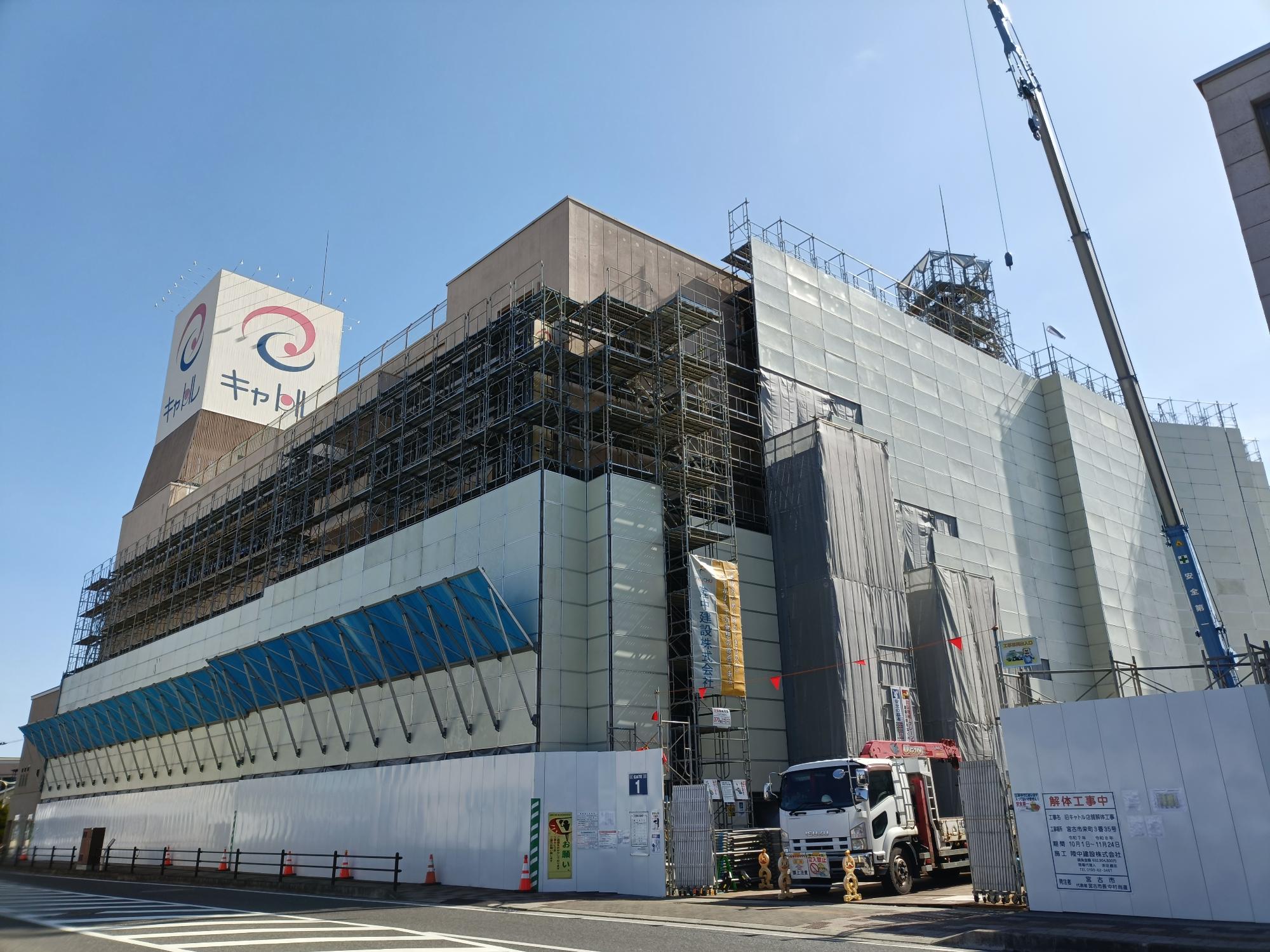

キャトル解体工事定点_2026年3月-3
キャトル解体工事定点_2026年3月-4
キャトル解体工事定点_2026年3月-5
キャトル解体工事定点_2026年3月-6

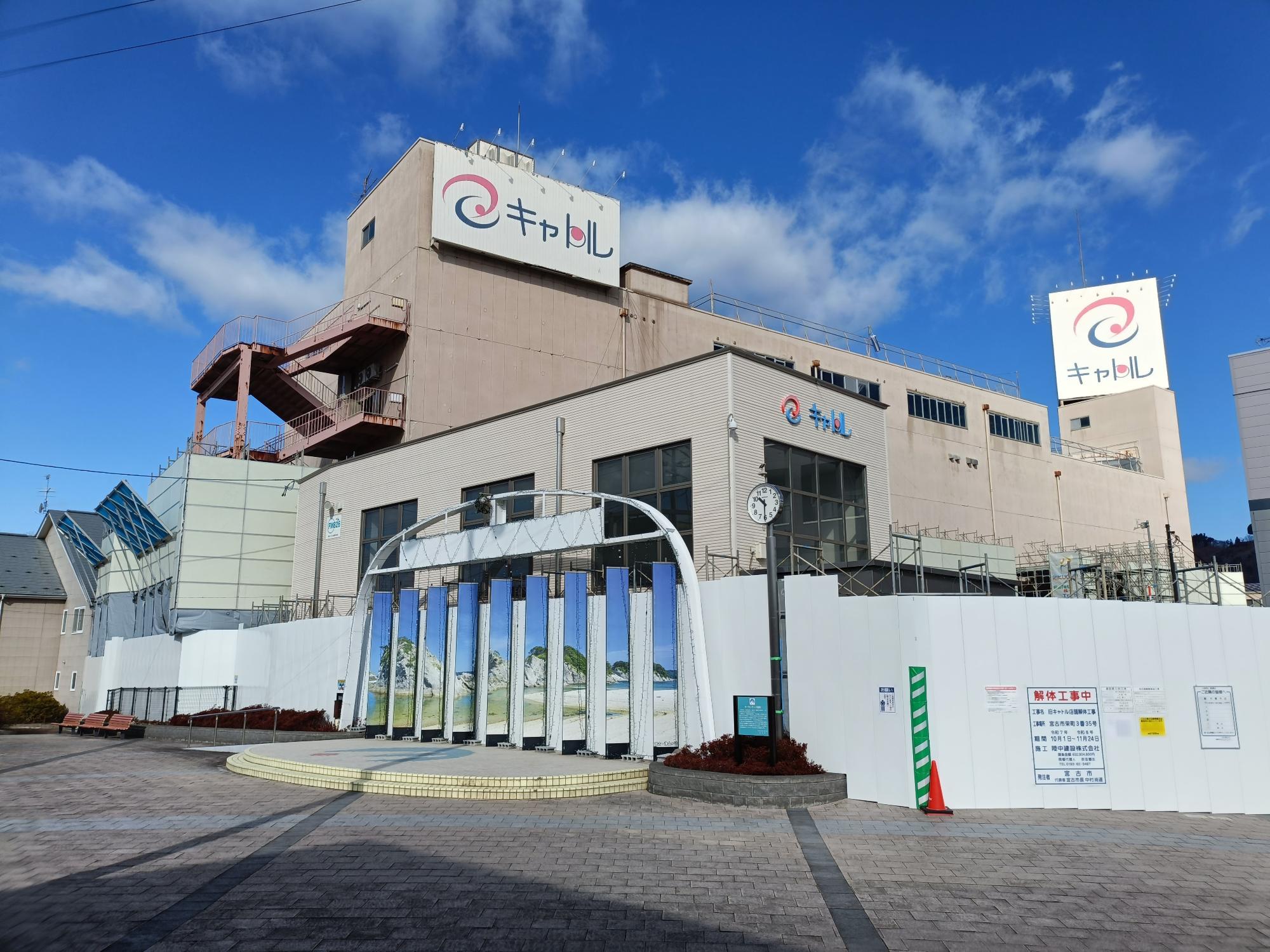

令和8年2月

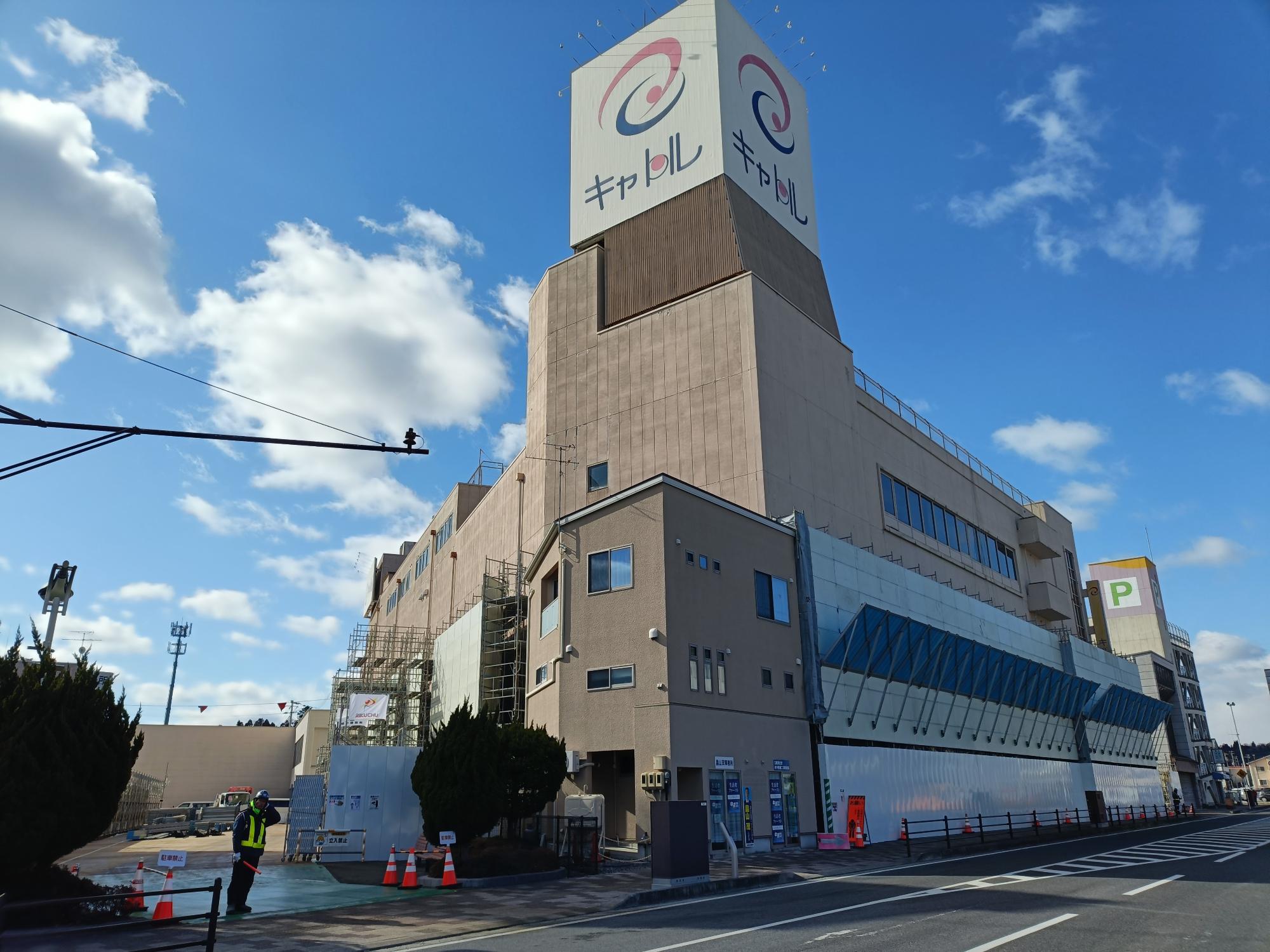

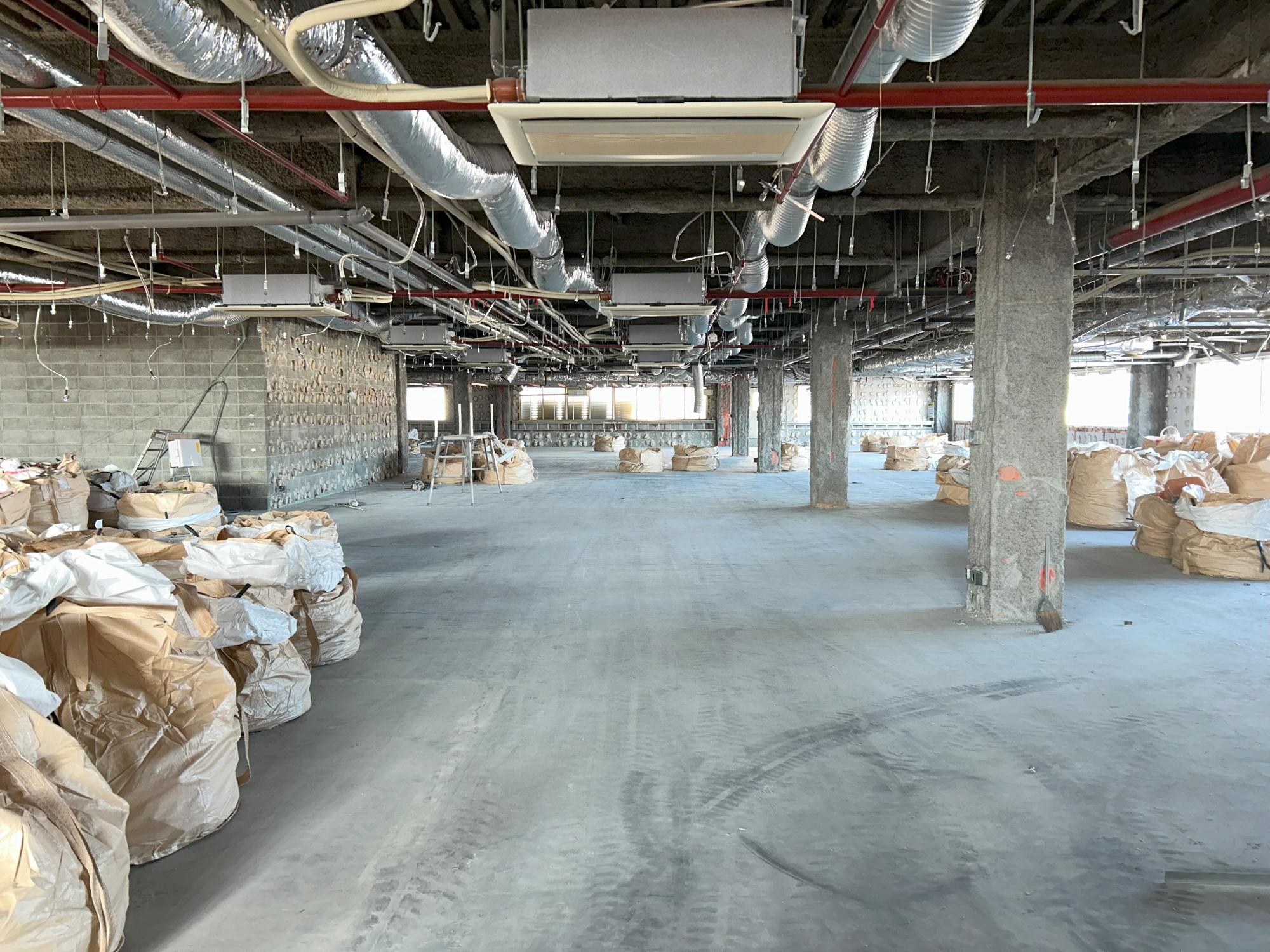

キャトル解体工事定点_2026年2月-1
キャトル解体工事定点_2026年2月-2

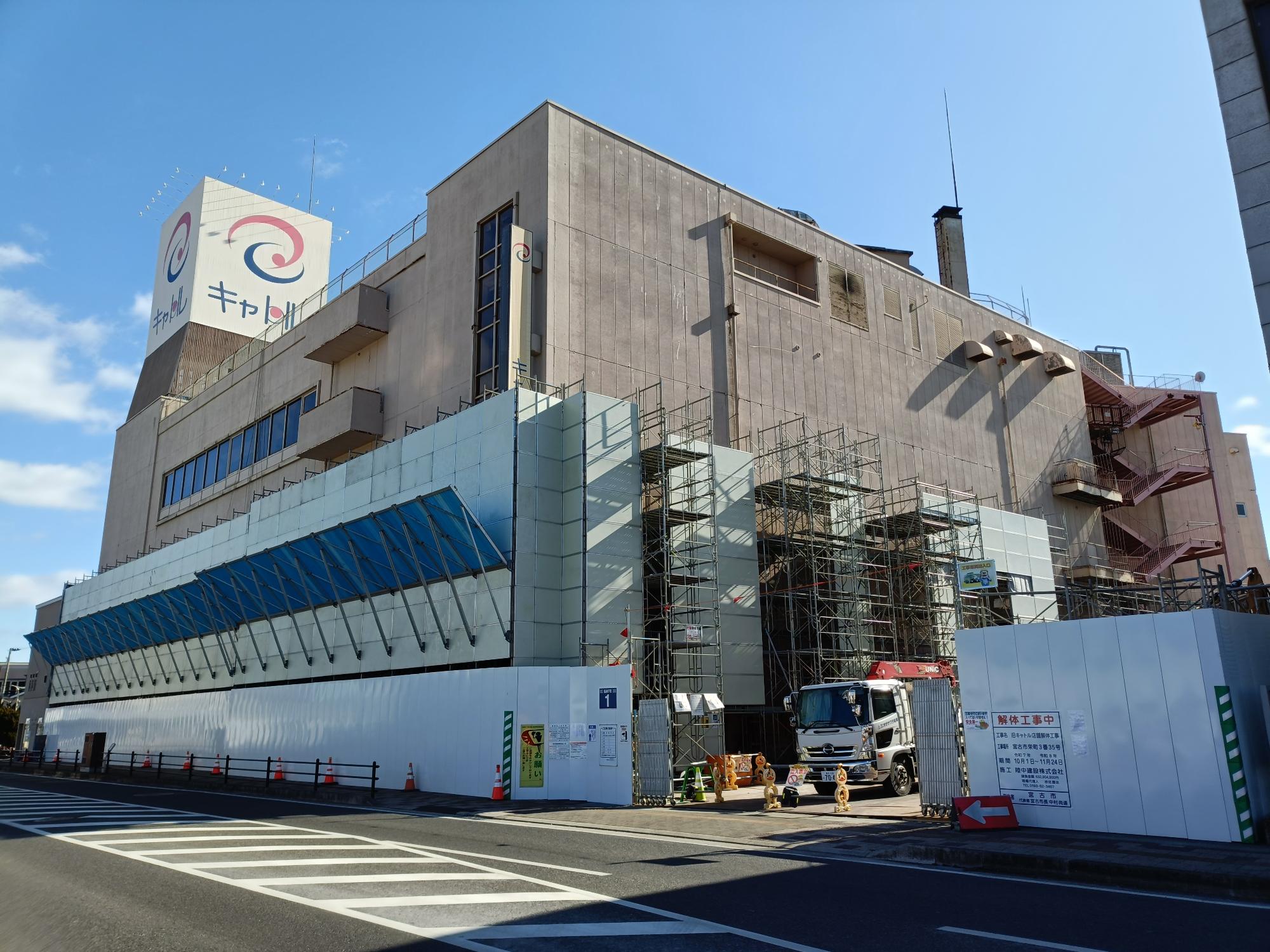

キャトル解体工事定点_2026年2月-3

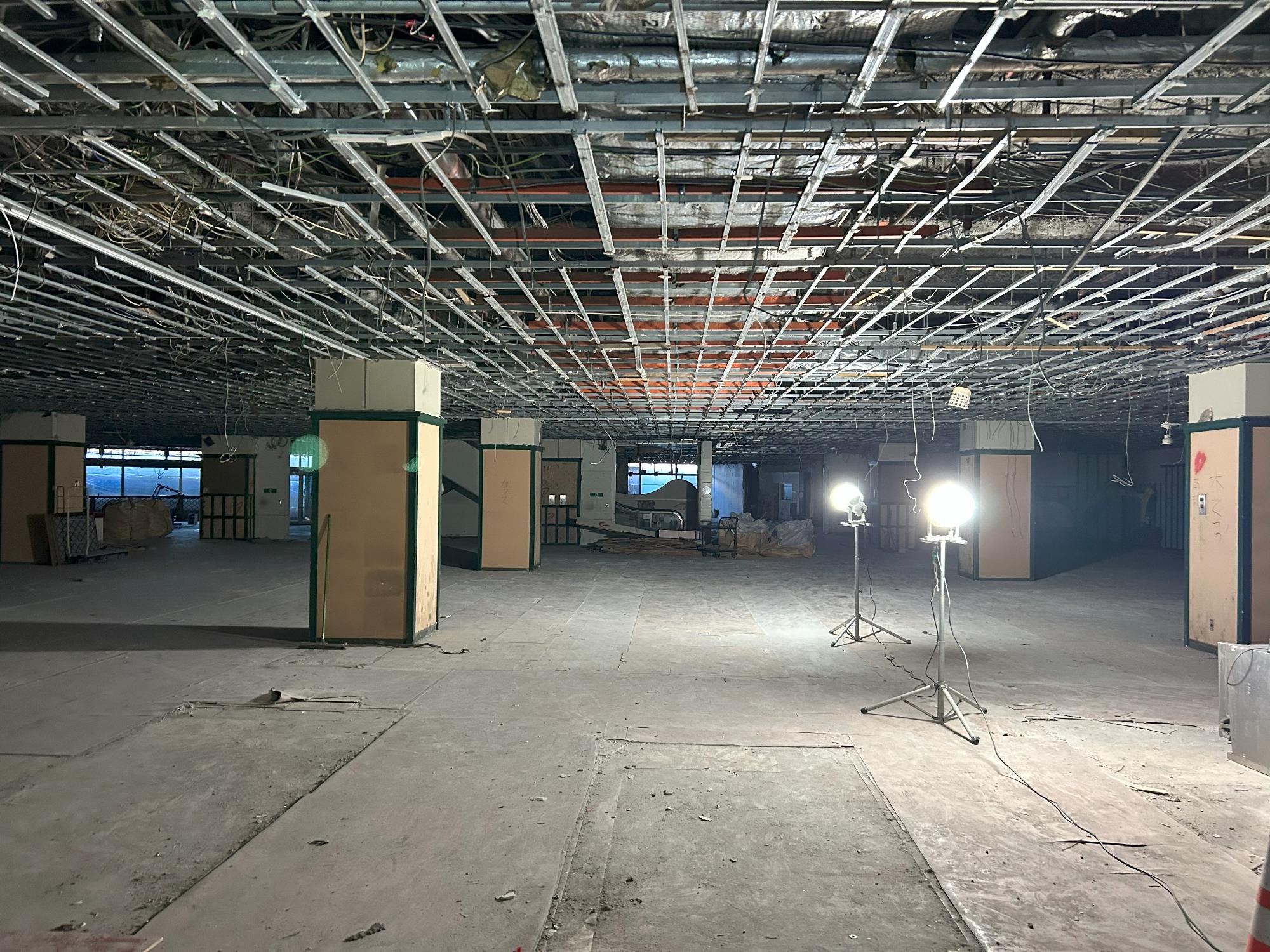

キャトル解体工事定点_2026年2月-4

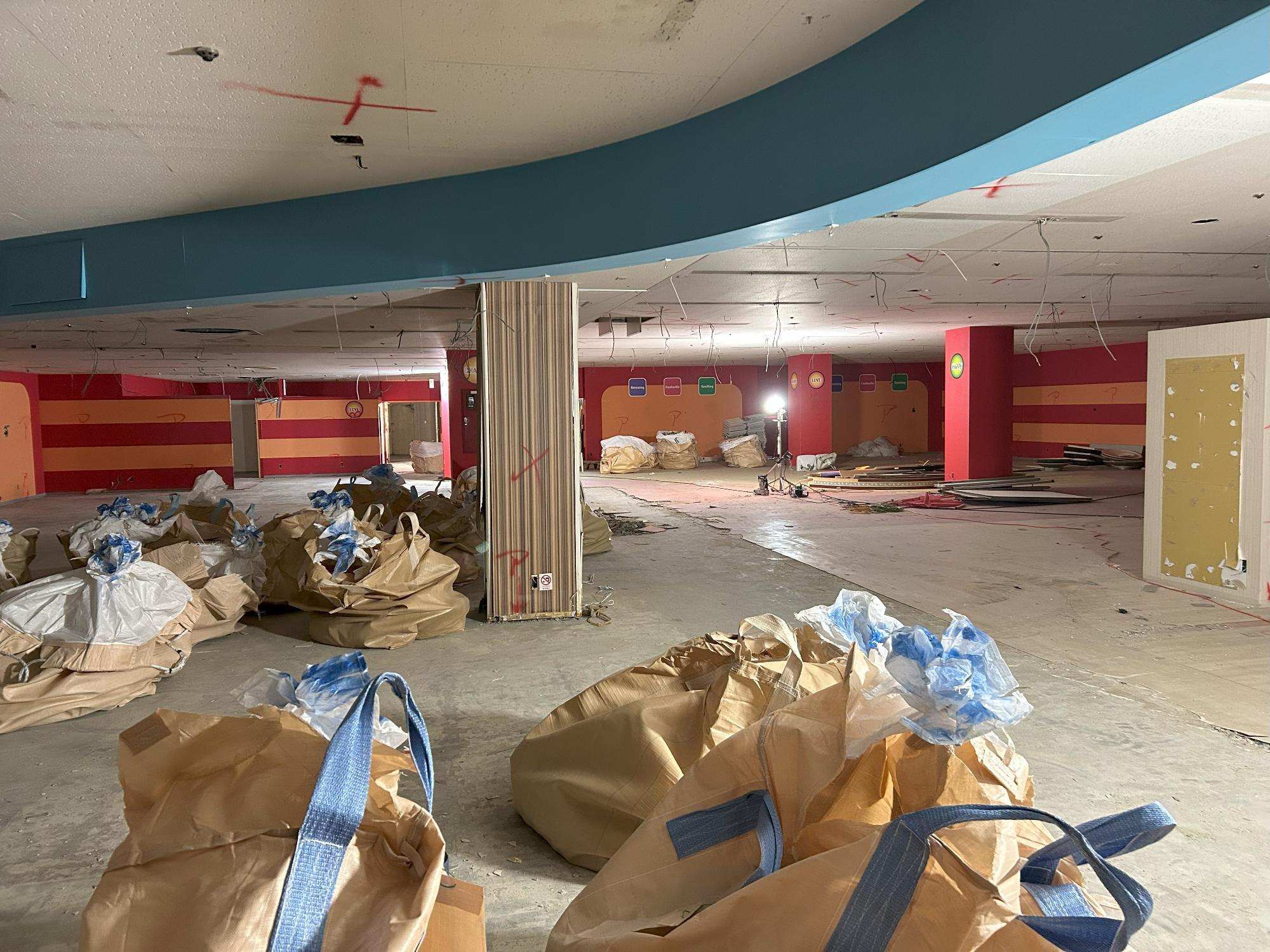

キャトル解体工事定点_2026年2月-5
キャトル解体工事定点_2026年2月-6

令和8年1月

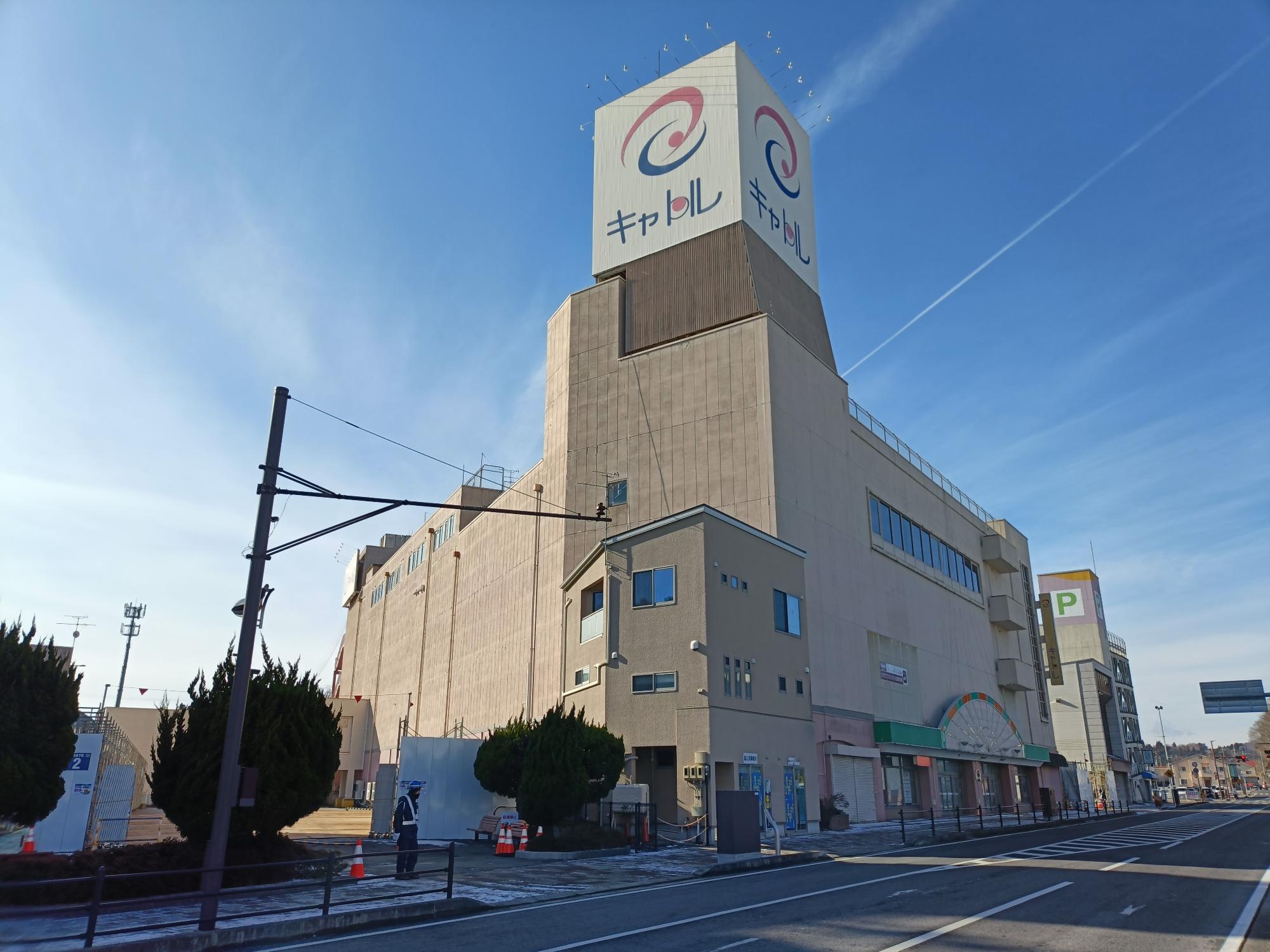

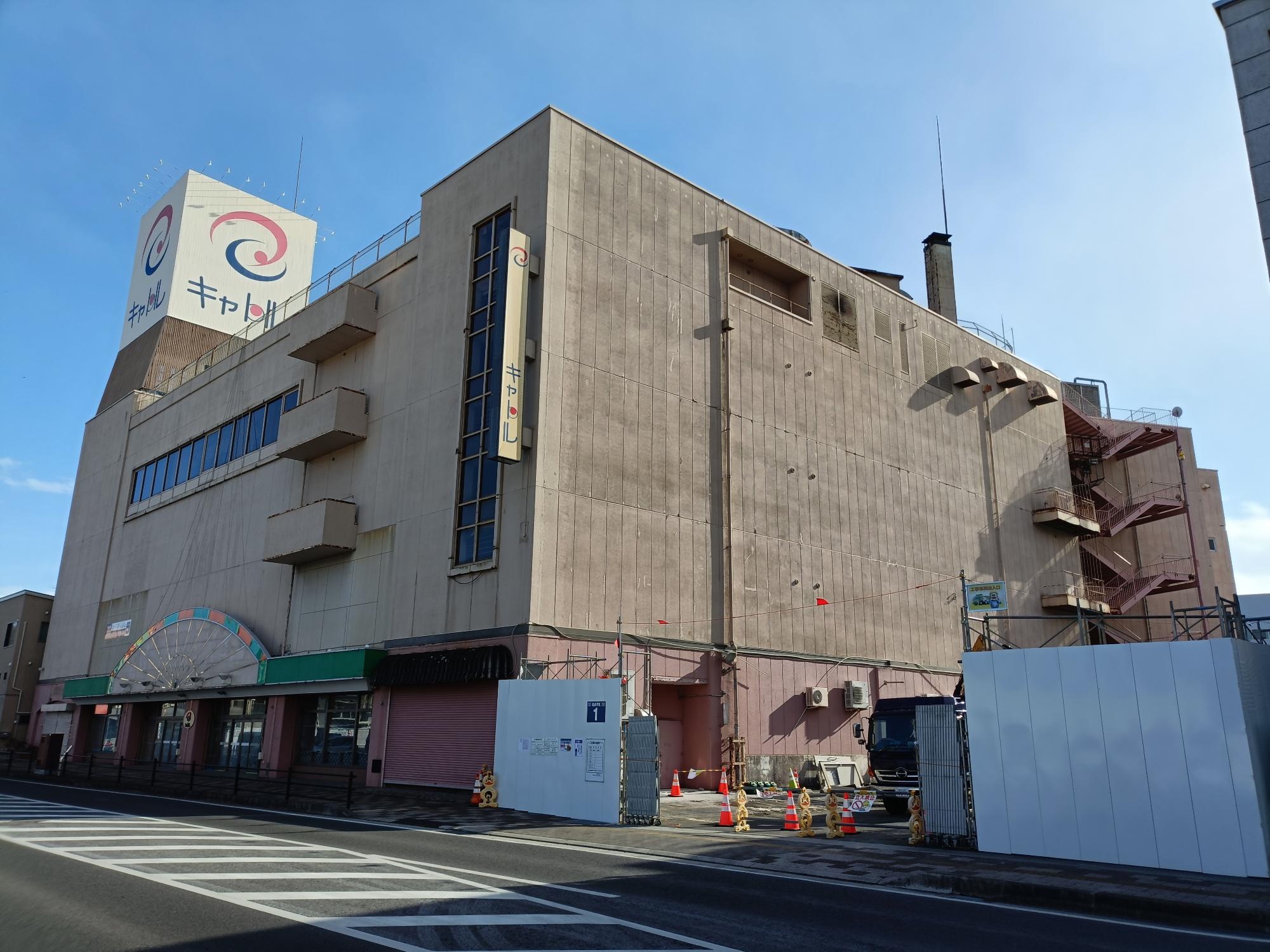

キャトル解体工事定点_2026年1月-1

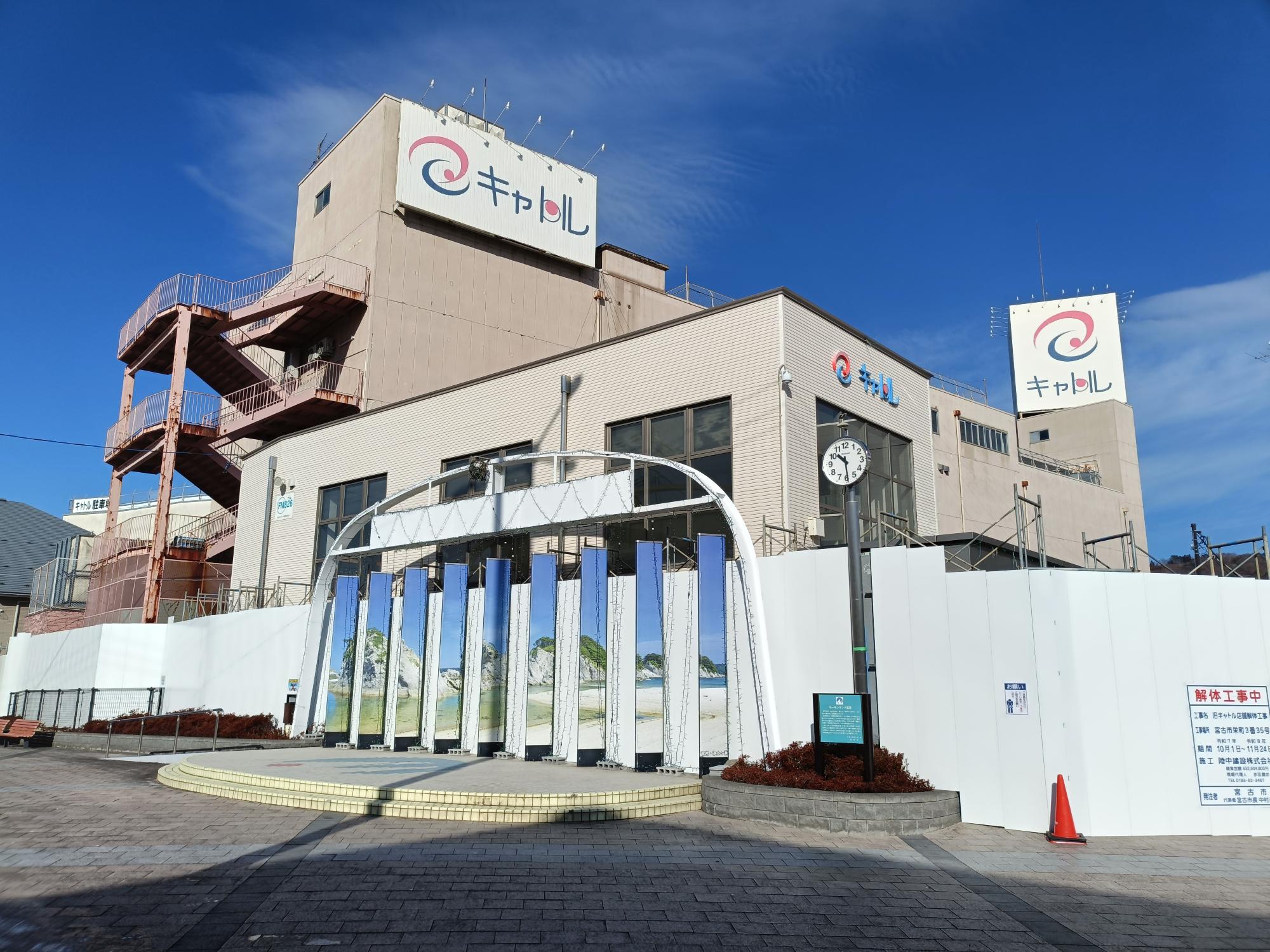

キャトル解体工事定点_2026年1月-2
キャトル解体工事定点_2026年1月-3

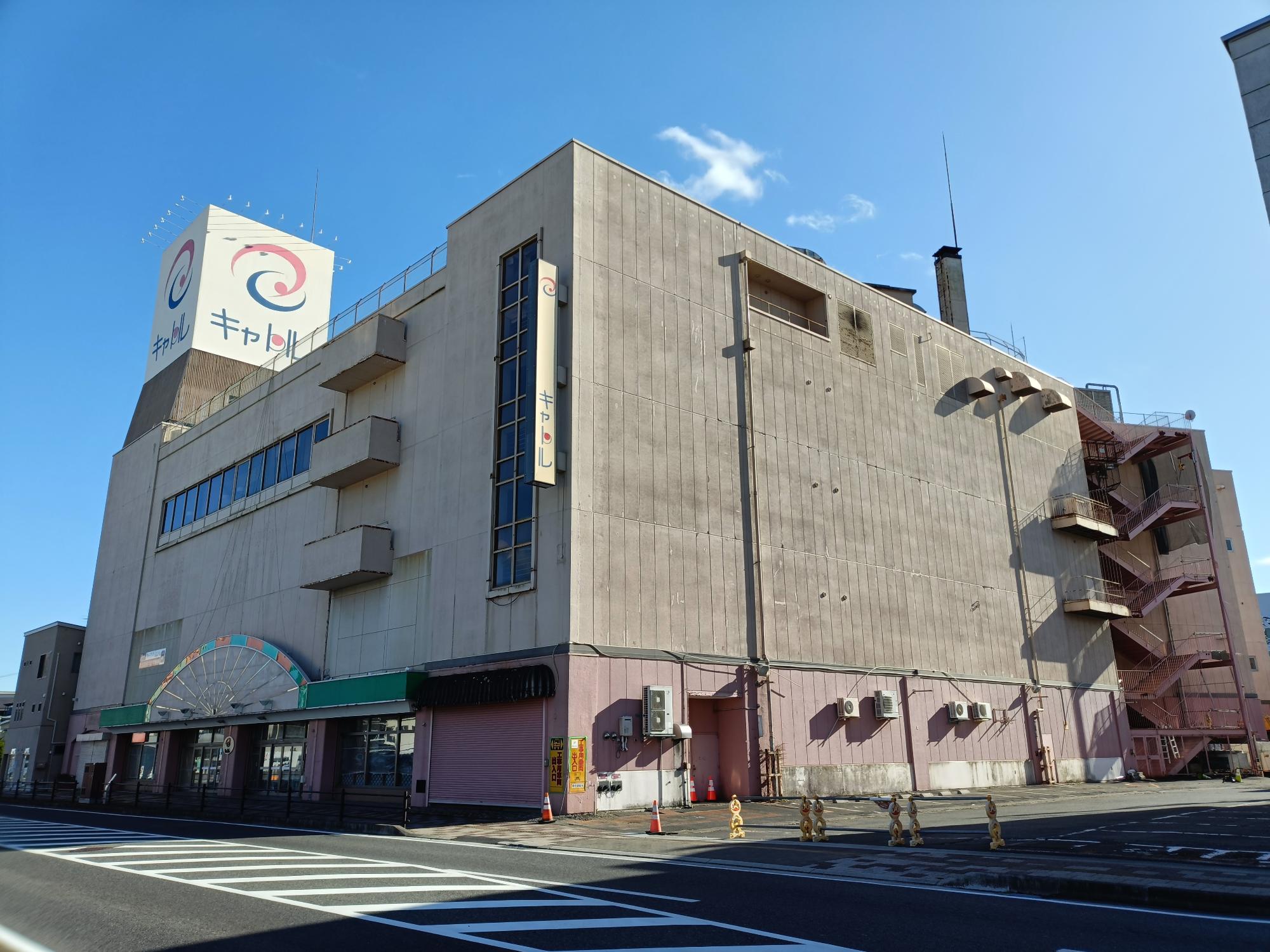

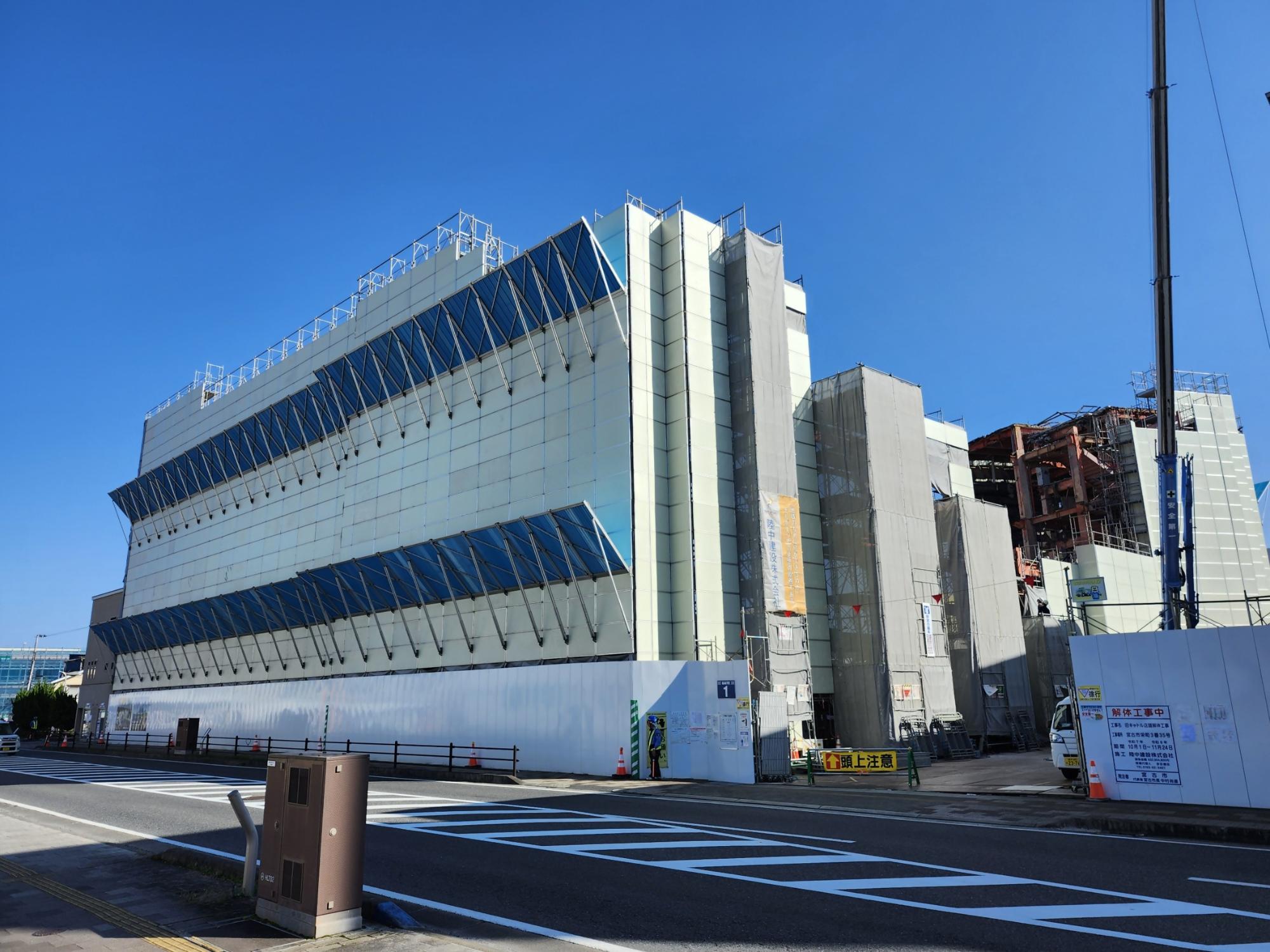

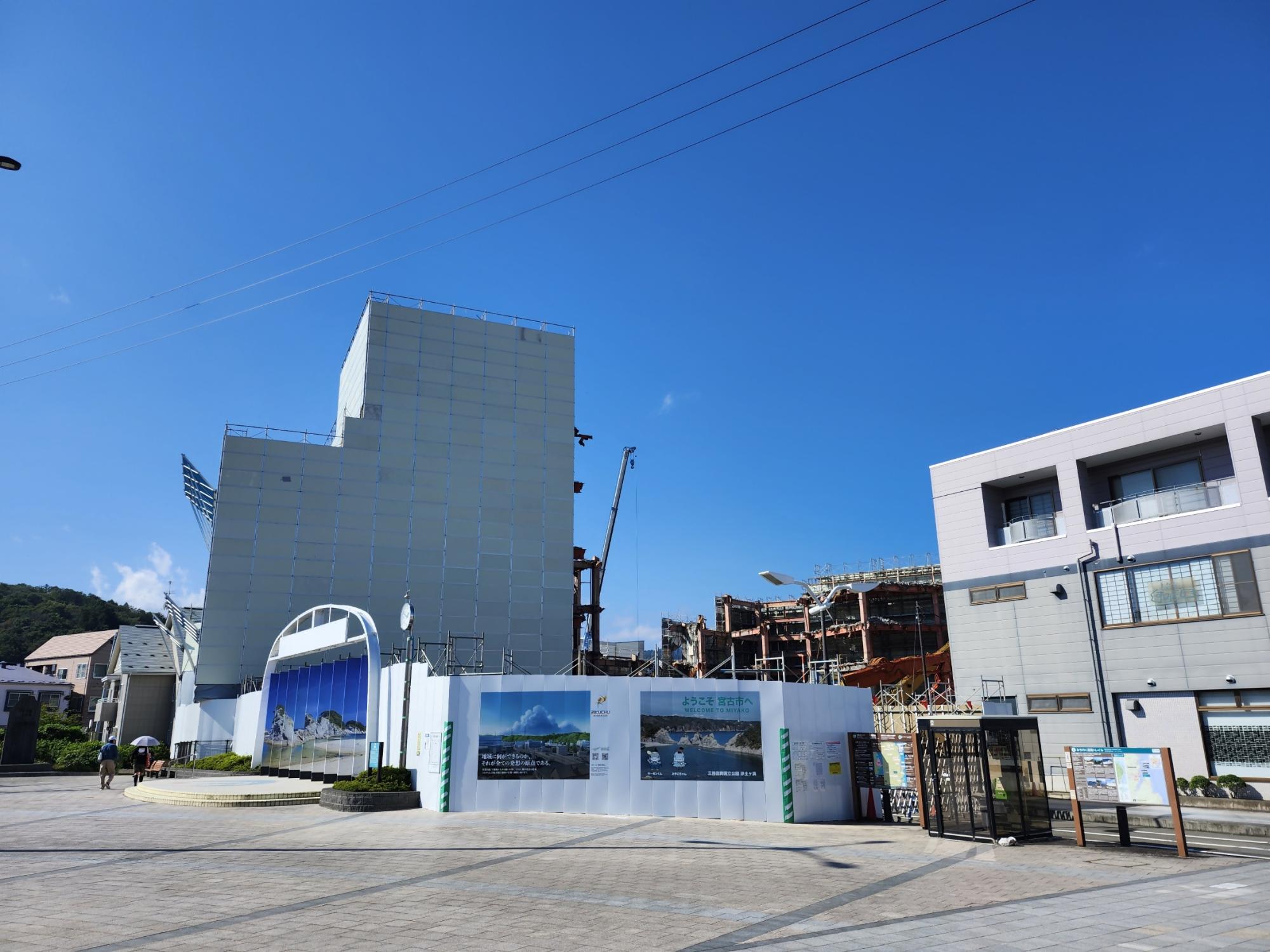

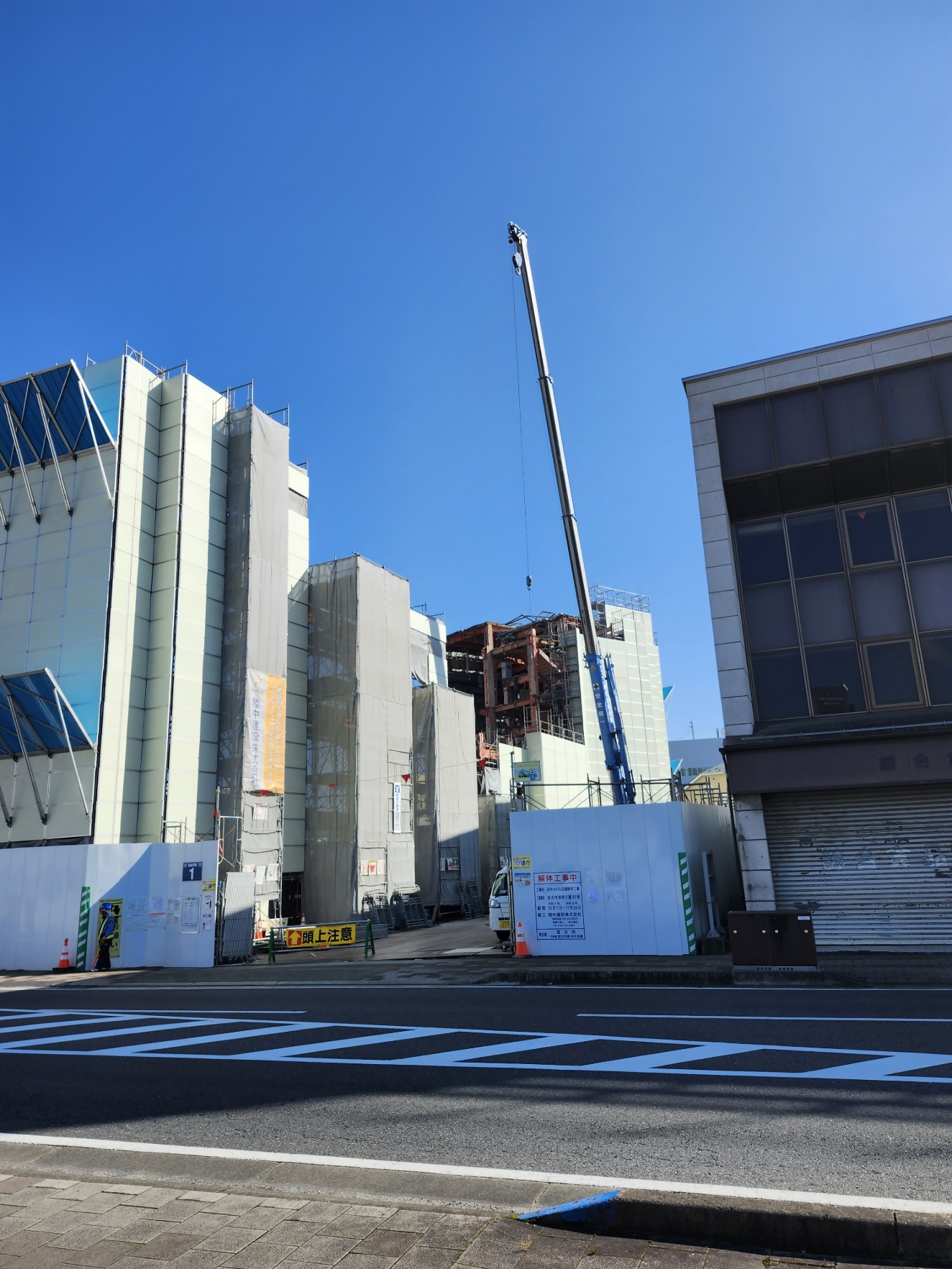

令和7年12月

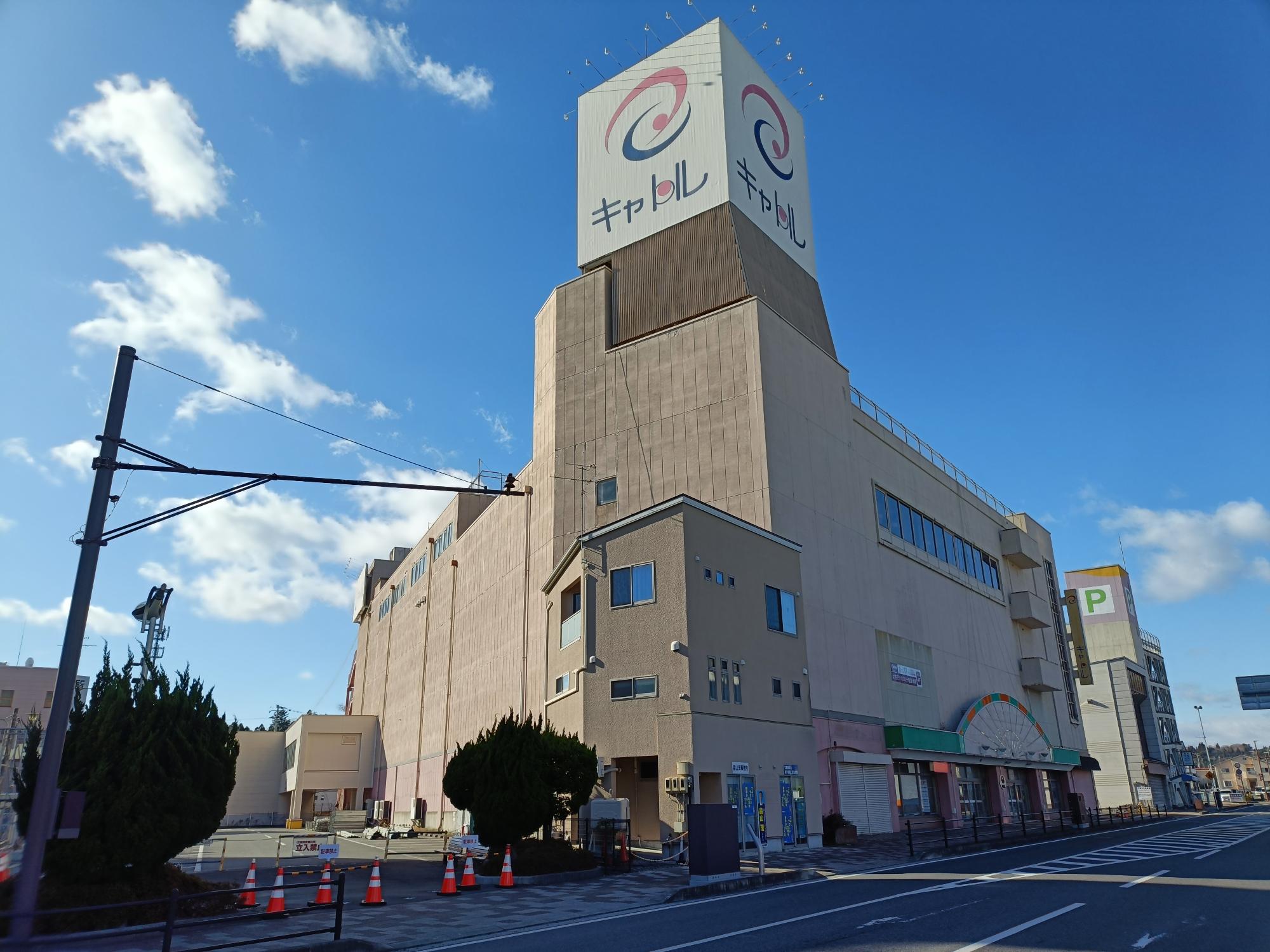

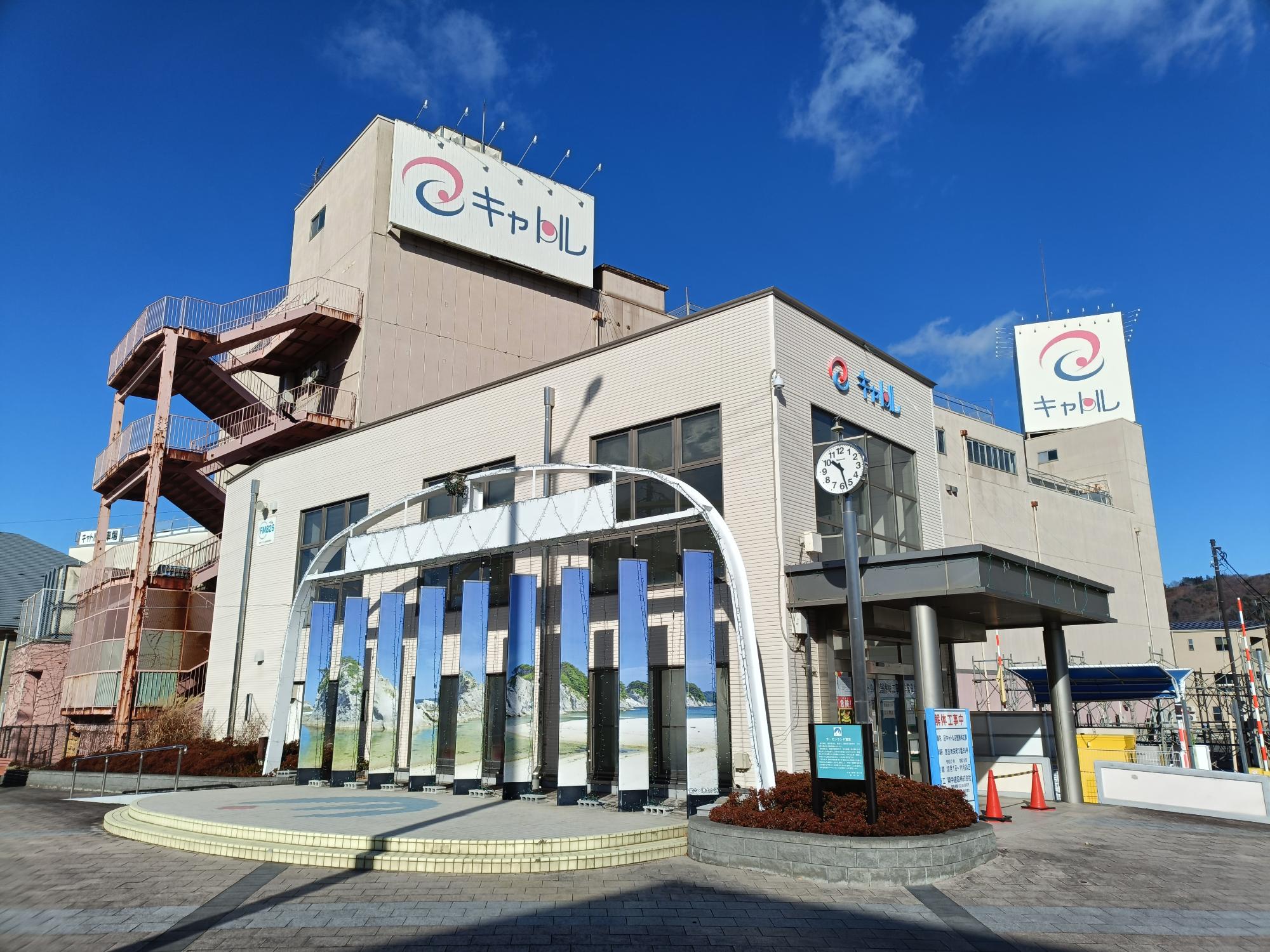

キャトル解体工事定点_2025年12月-1
キャトル解体工事定点_2025年12月-2
キャトル解体工事定点_2025年12月-3
